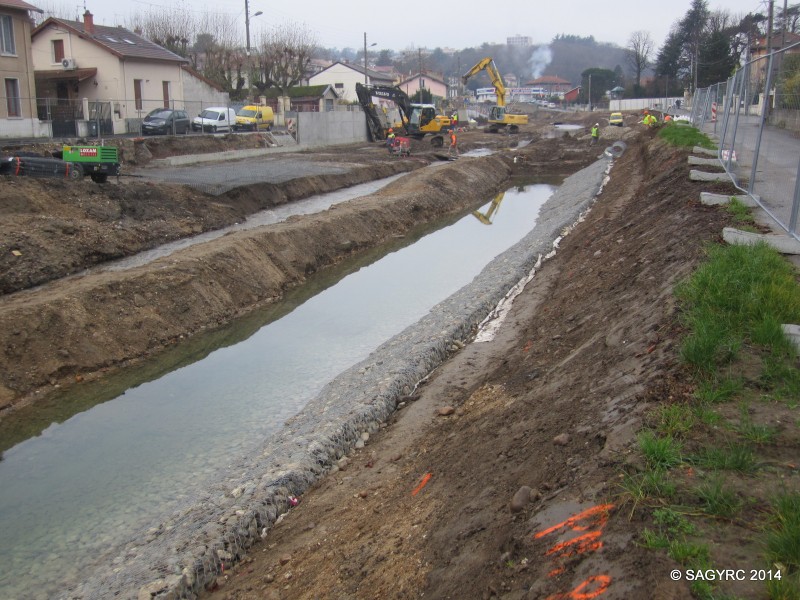

Les travaux du quartier des Célestins, du Bd de l’Yzeron et du quartier Cité Yzeronne à Oullins.

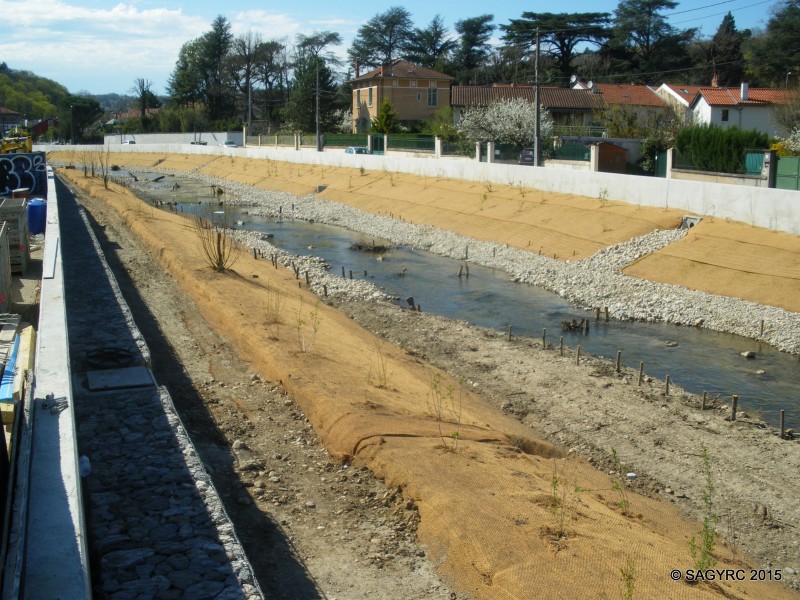

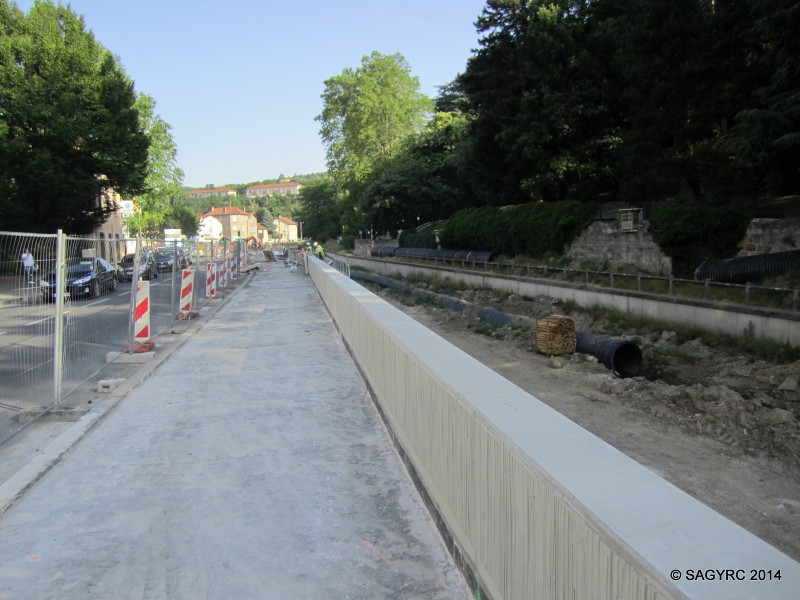

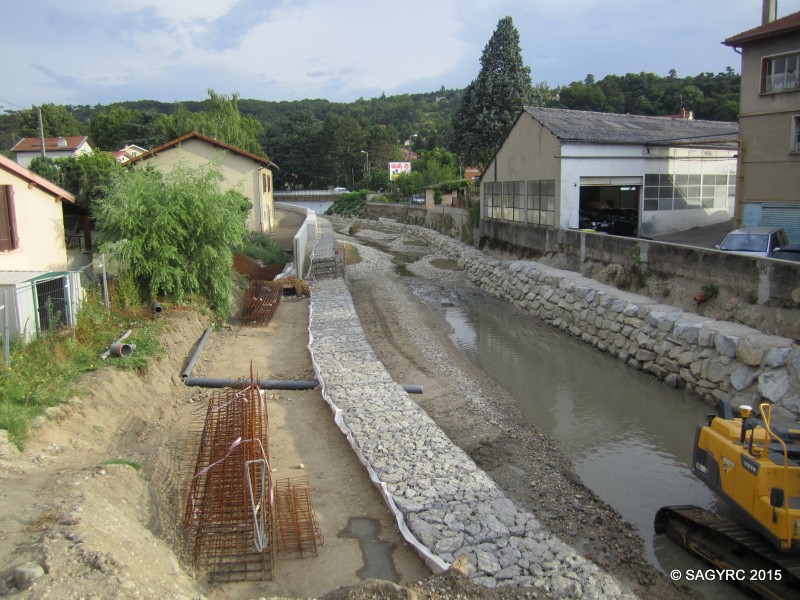

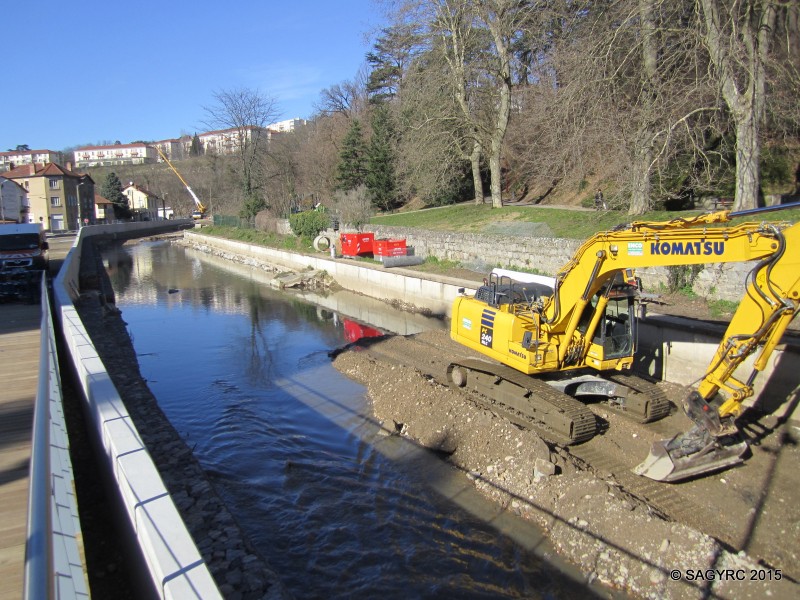

Engagé fin 2013, après Charbonnières-les-Bains, l’aménagement des 1,5 km de l’Yzeron à Oullins s’est terminé en 2015. Après la fin des grandes opérations de terrassements et de création des ouvrages de protection, 2 000 arbustes, 50 arbres et plus d’un hectare et demi de prairie ont été plantés au printemps et à l’automne.

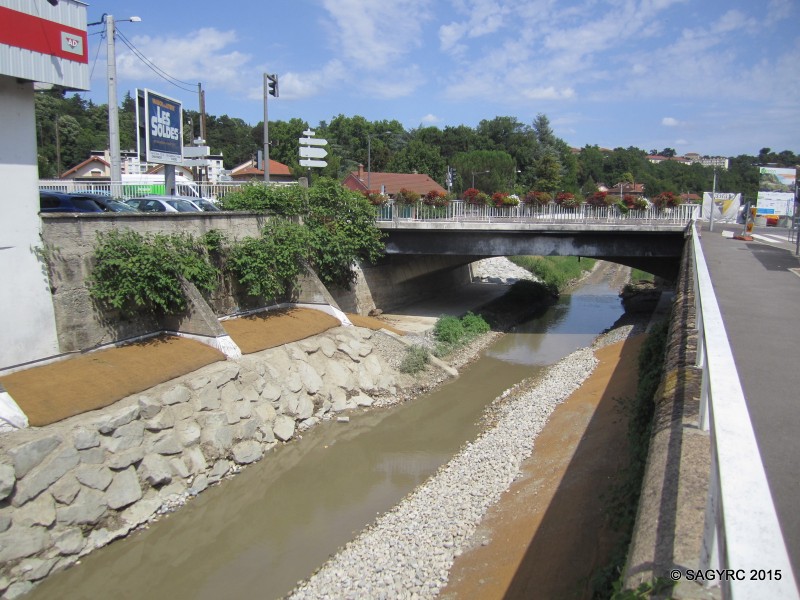

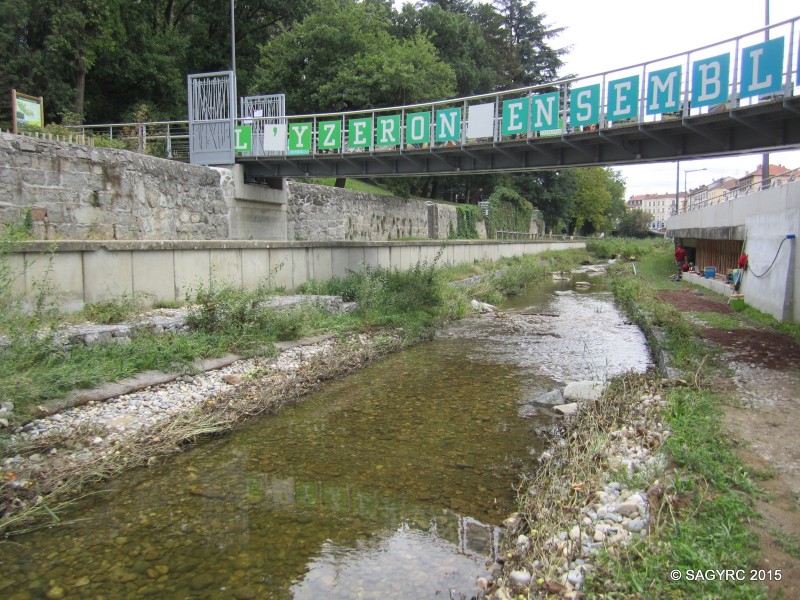

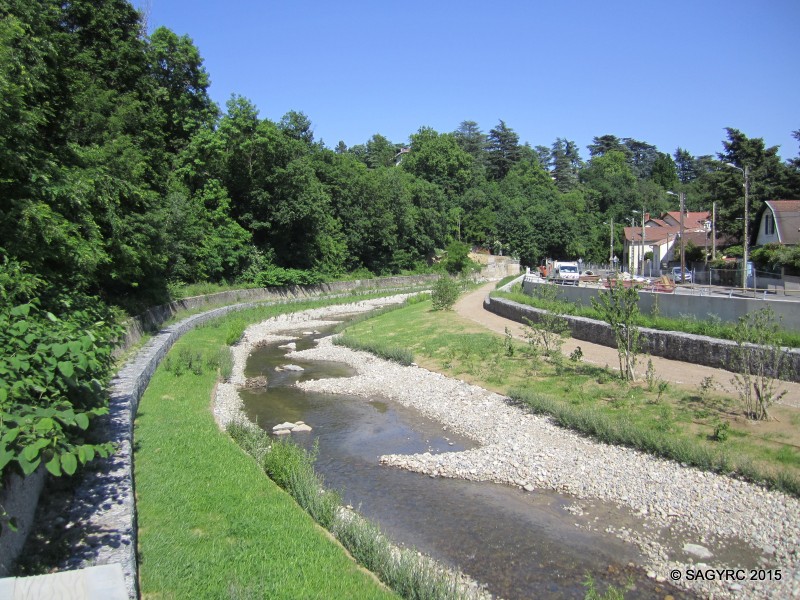

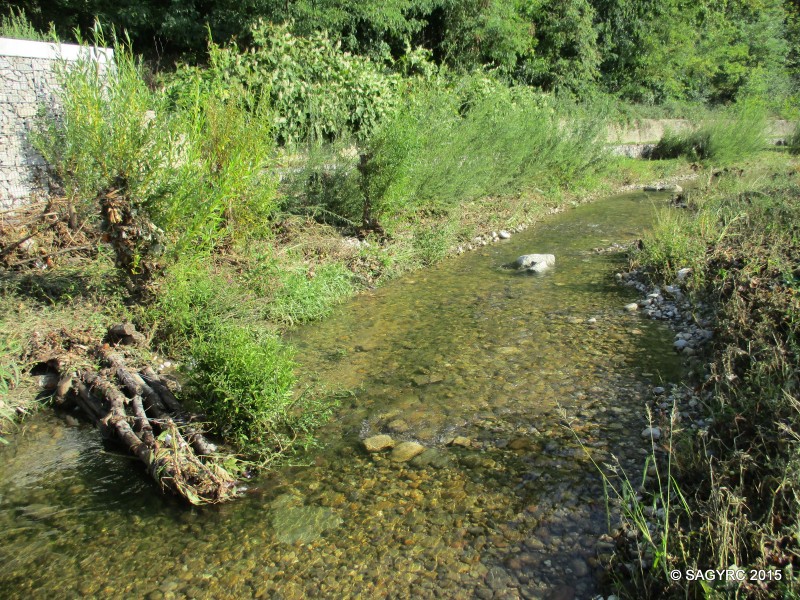

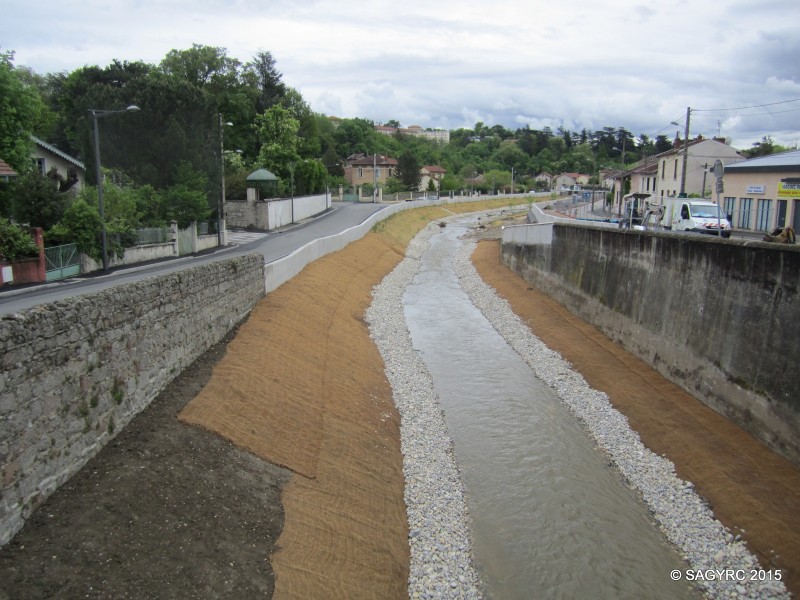

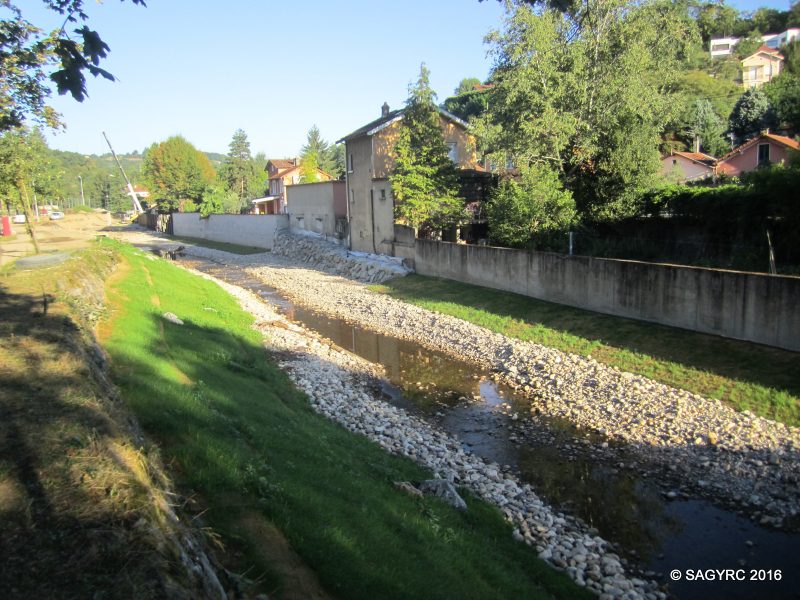

Destinés à protéger les riverains contre une crue comparable à celle de 2003, les travaux menés ont permis une restauration environnementale de qualité couronnée par le retour des poissons, le développement de la végétation en berges et la création d’une véritable coulée verte au coeur de la ville.

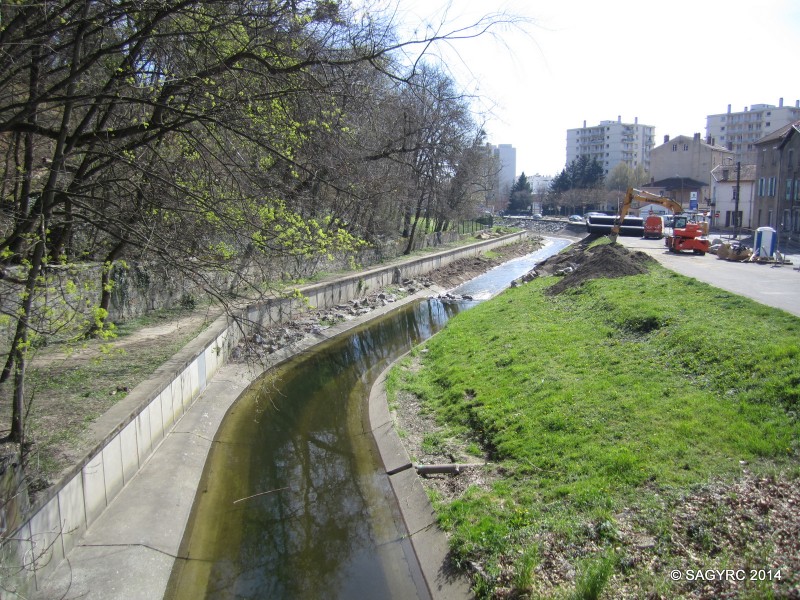

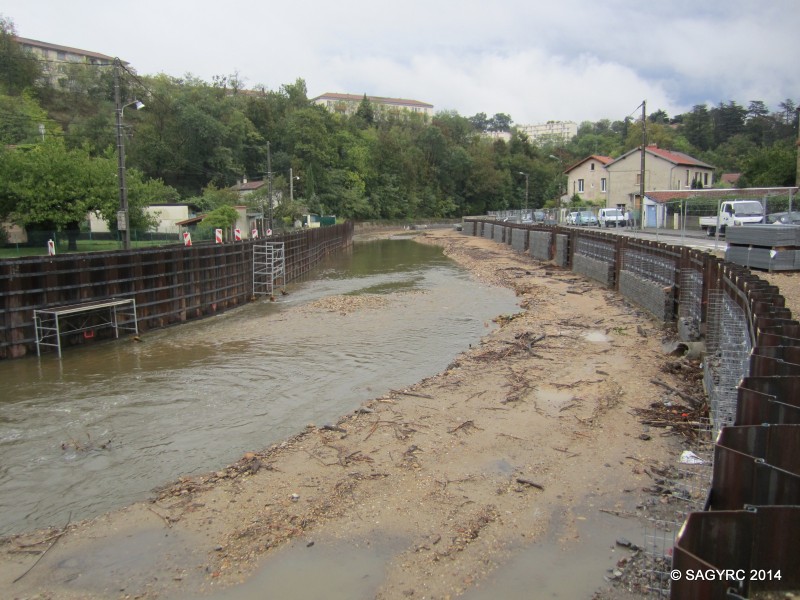

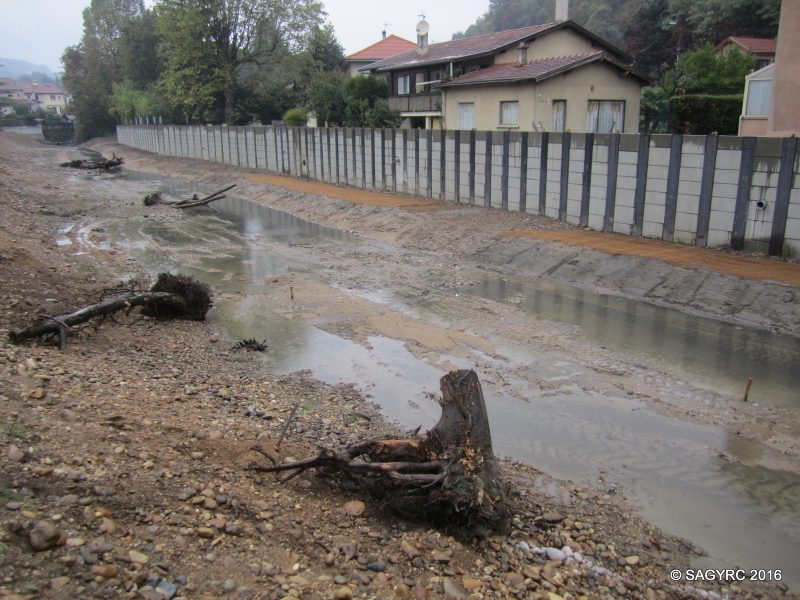

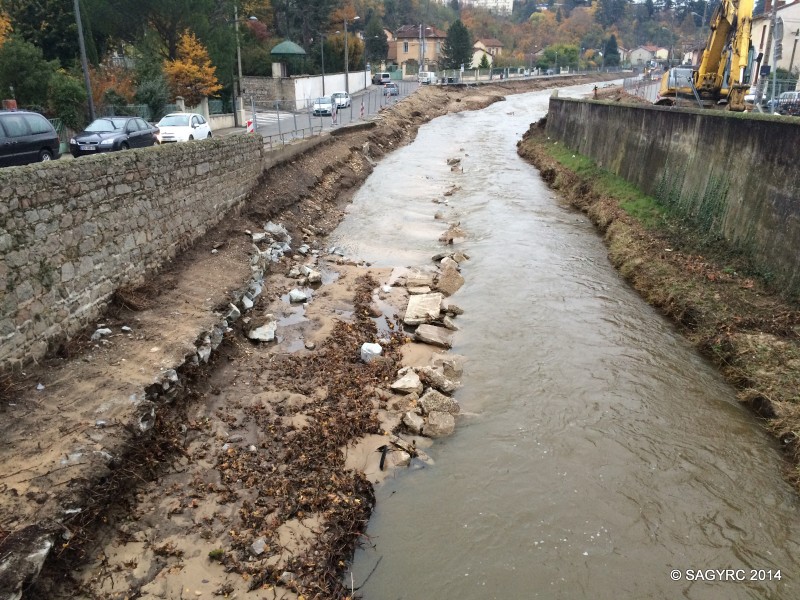

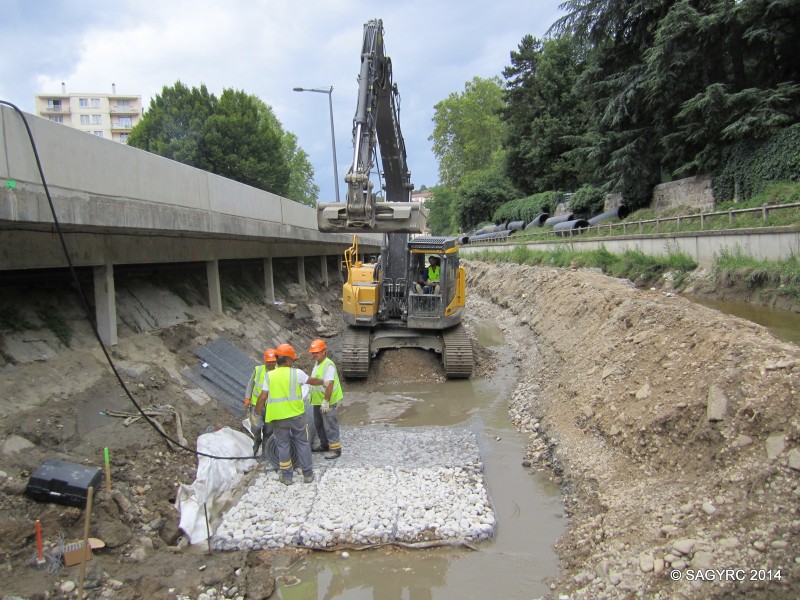

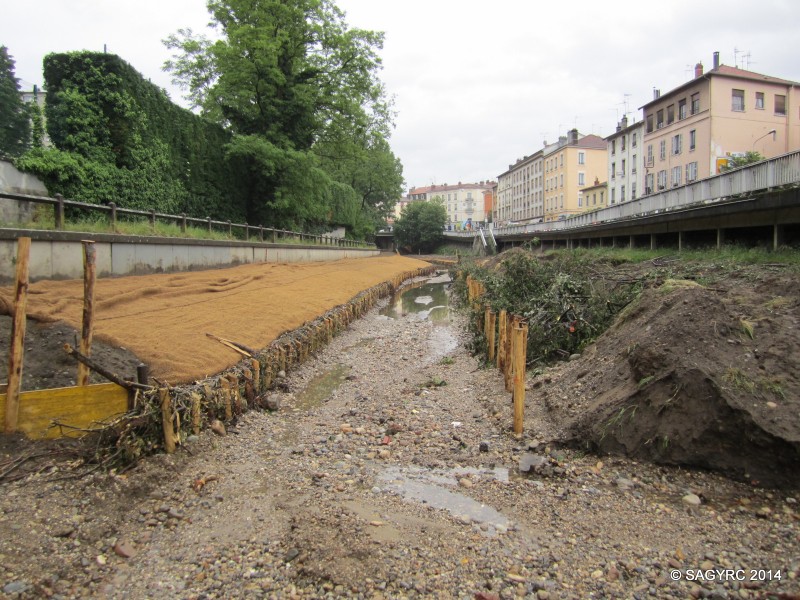

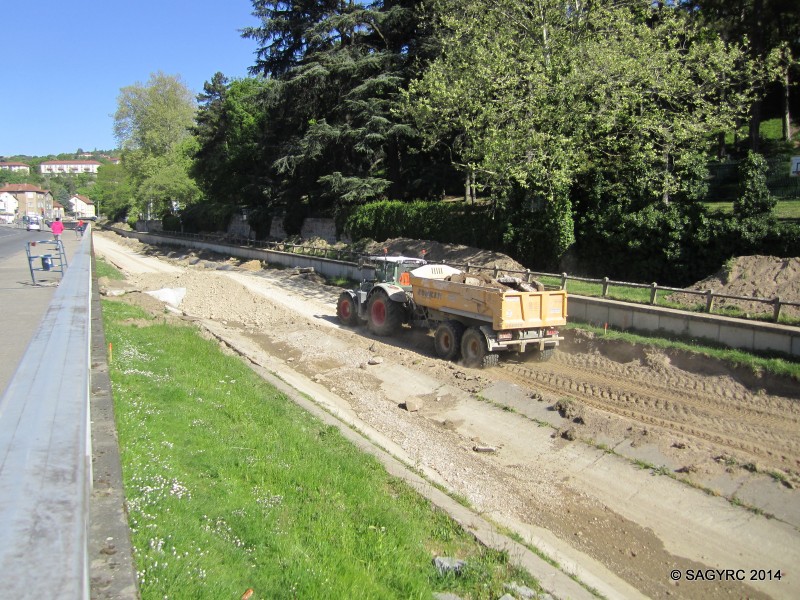

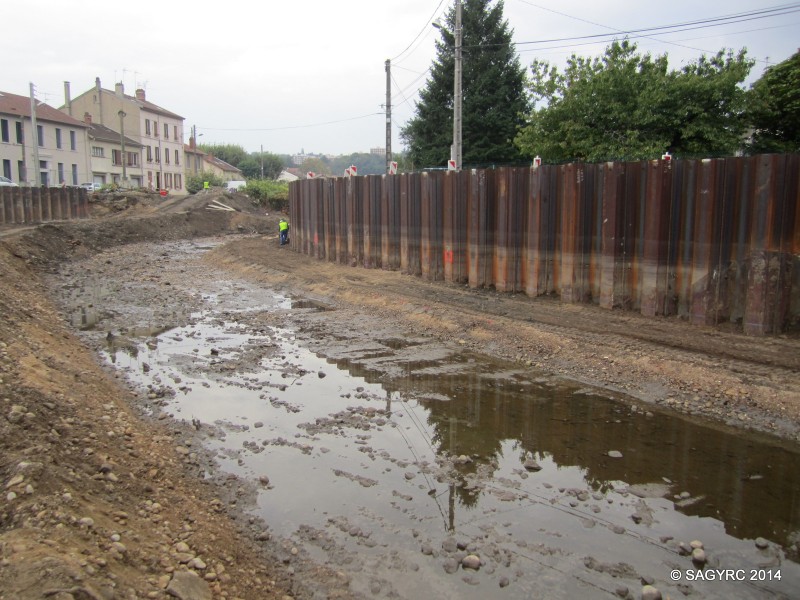

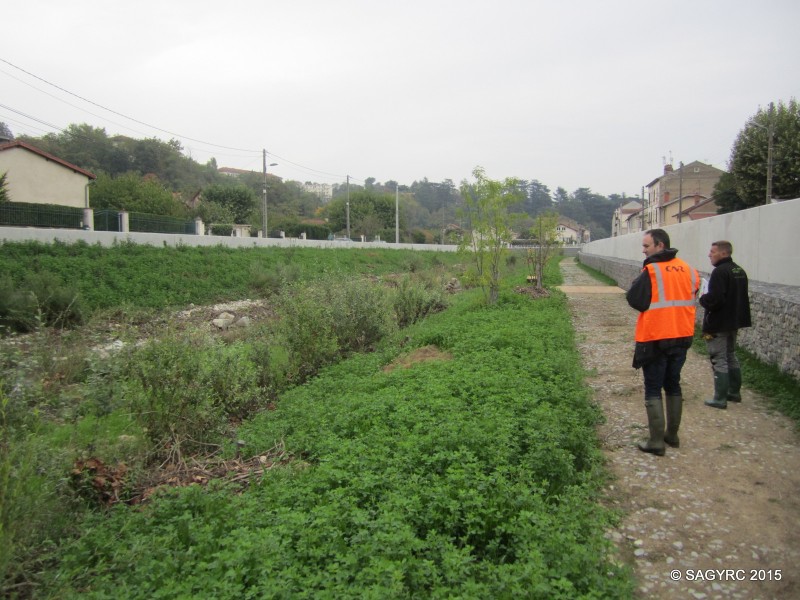

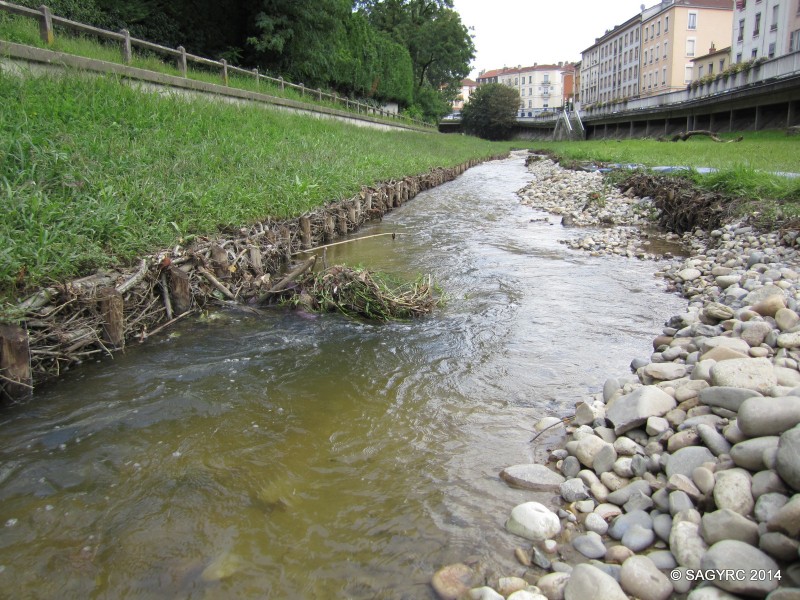

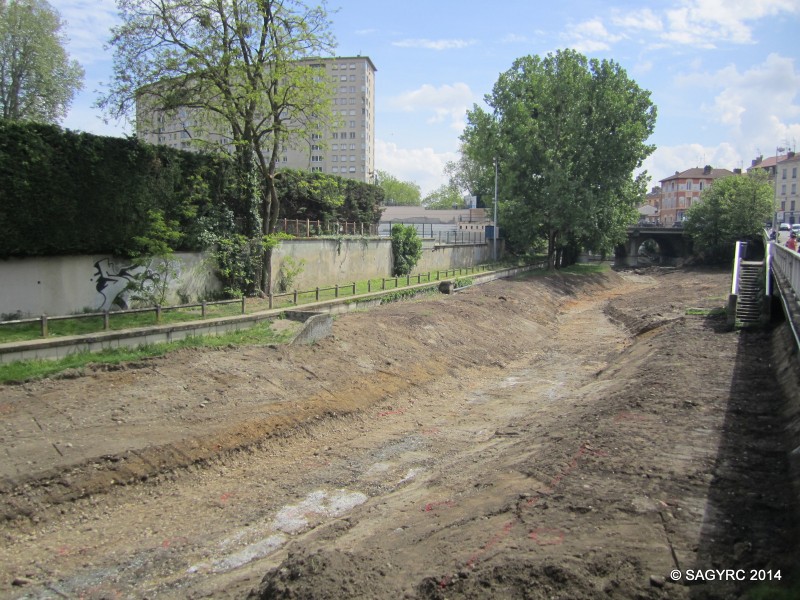

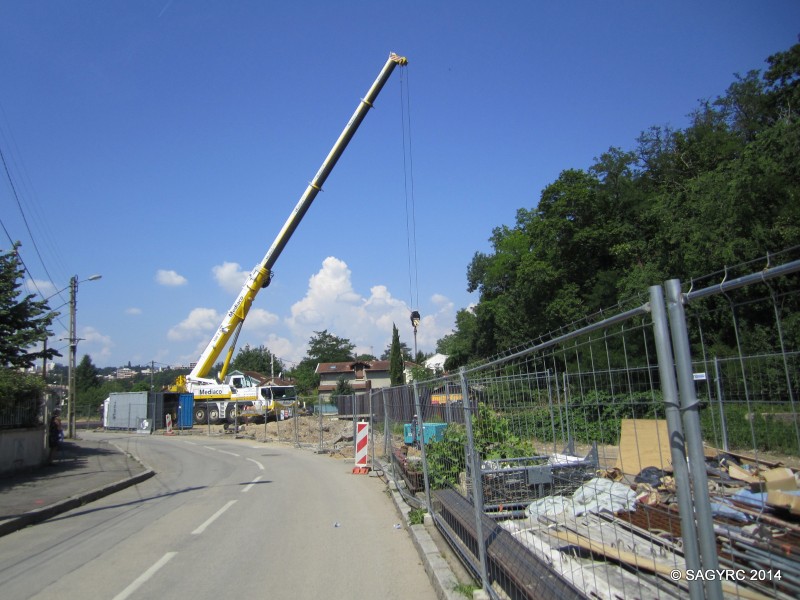

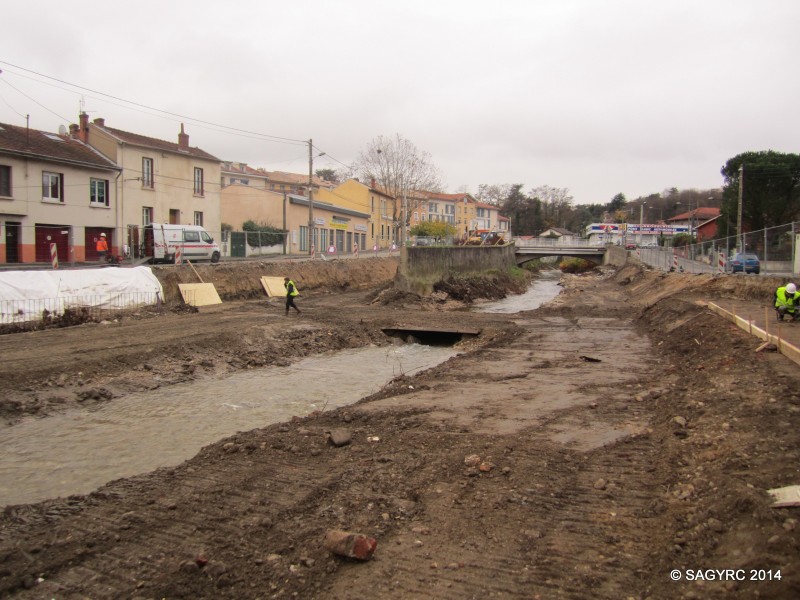

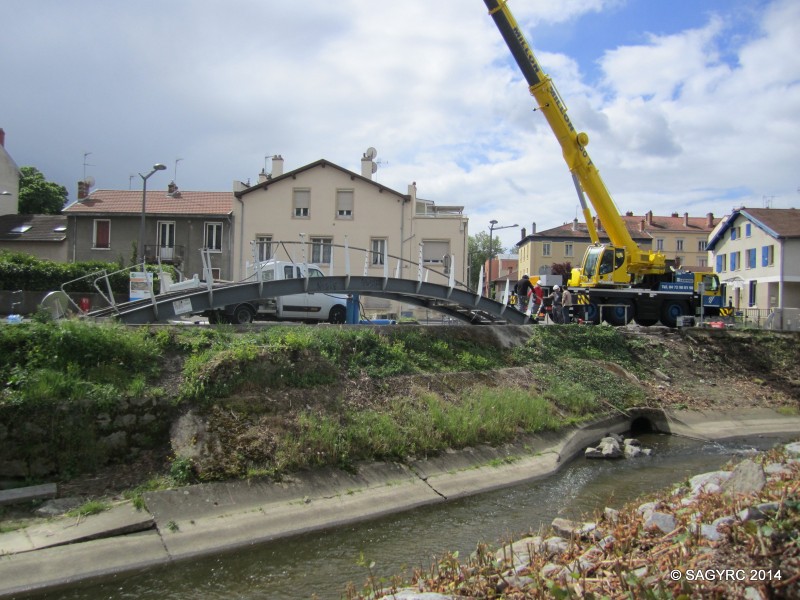

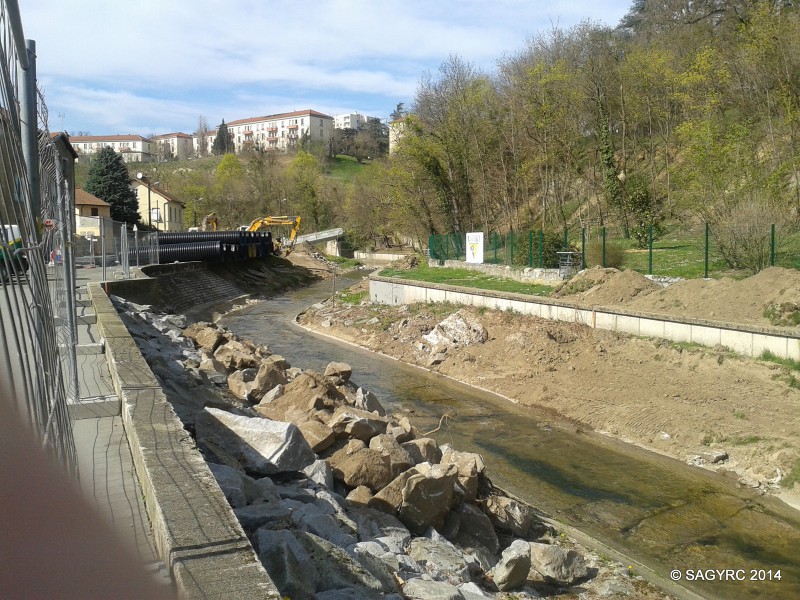

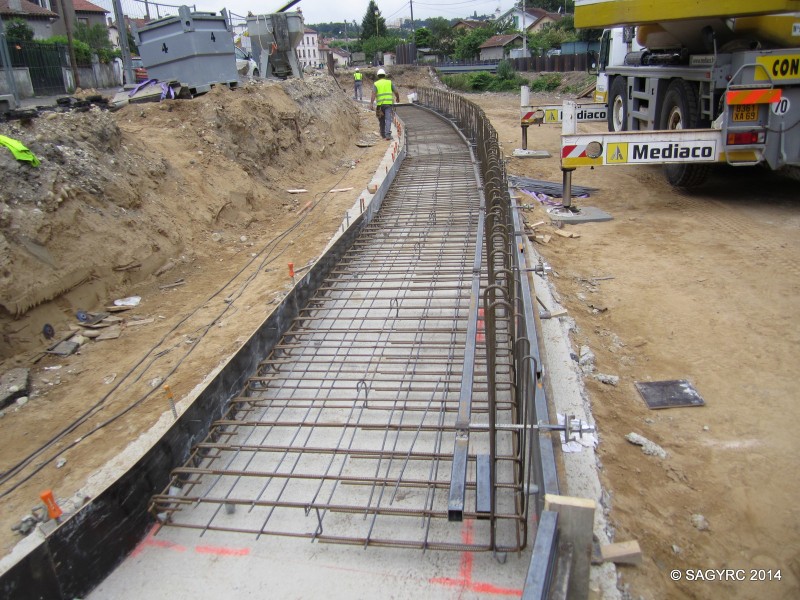

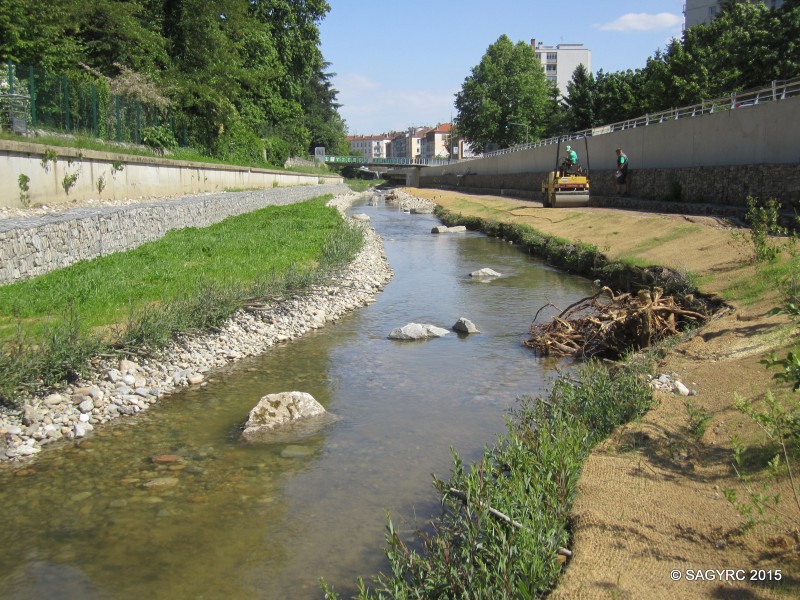

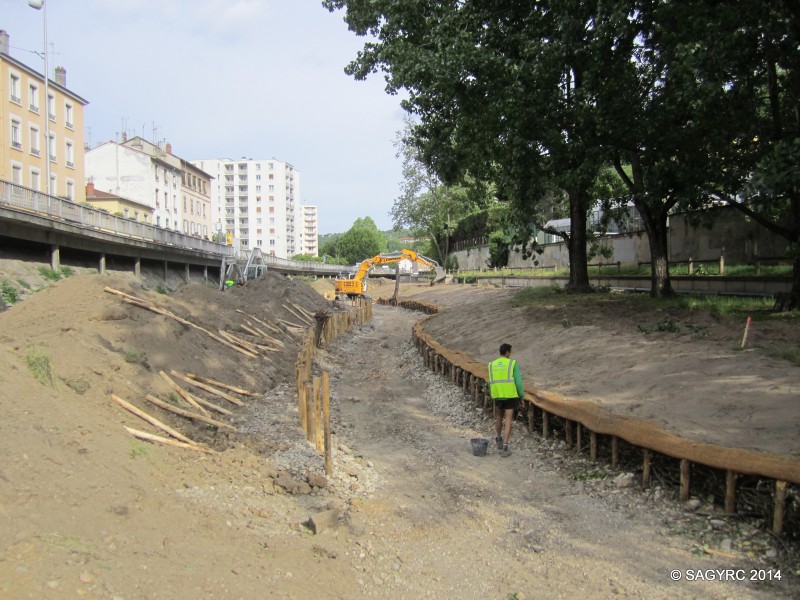

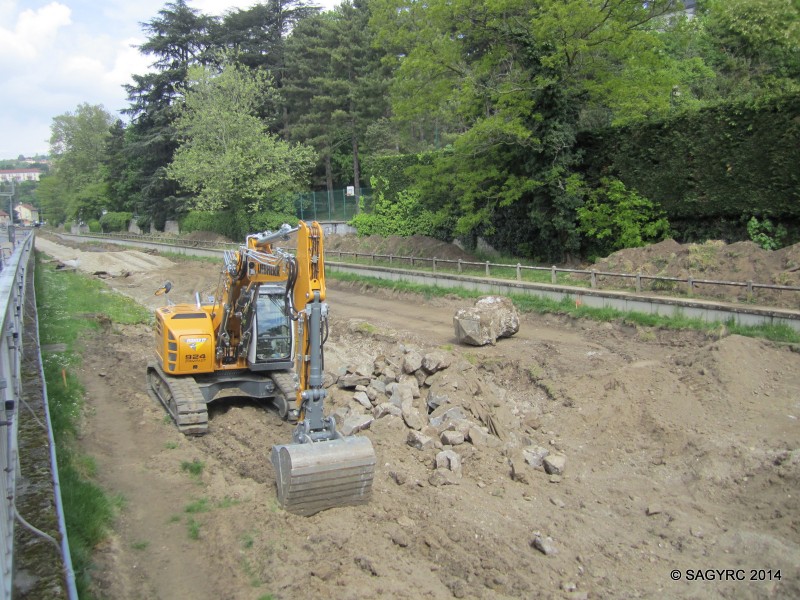

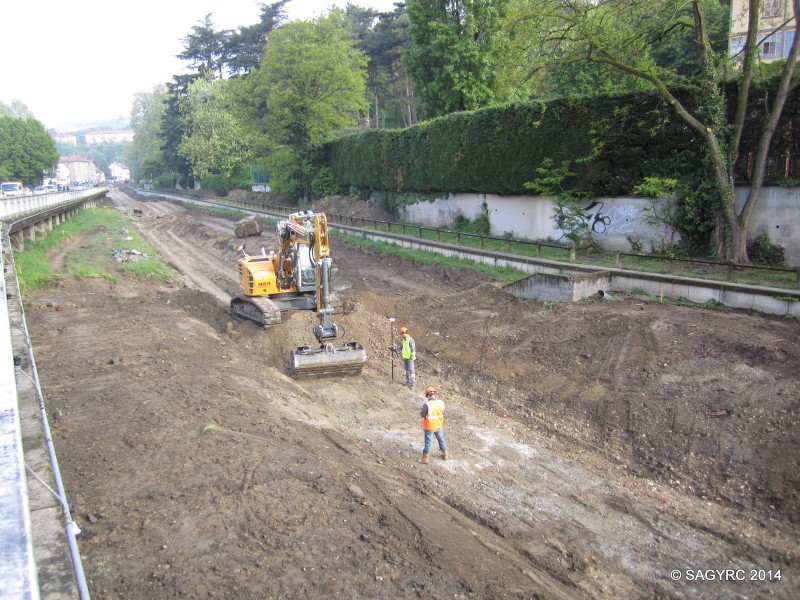

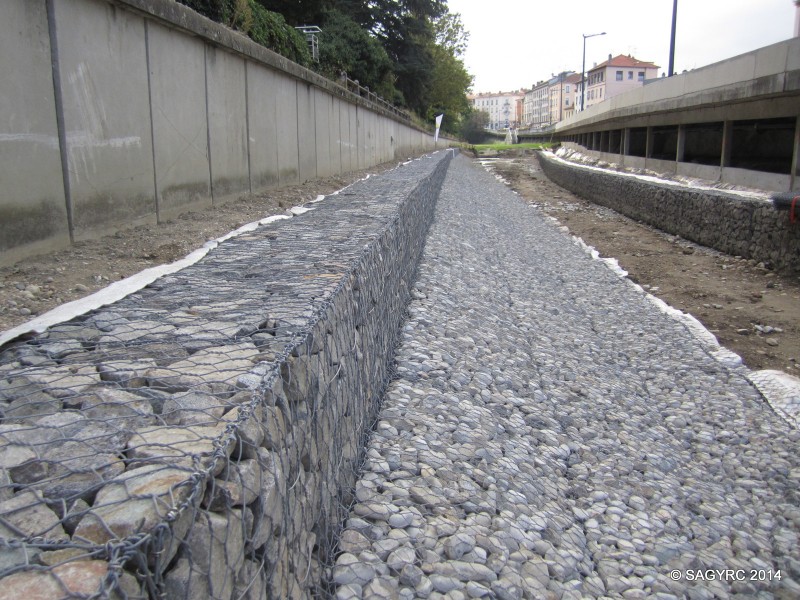

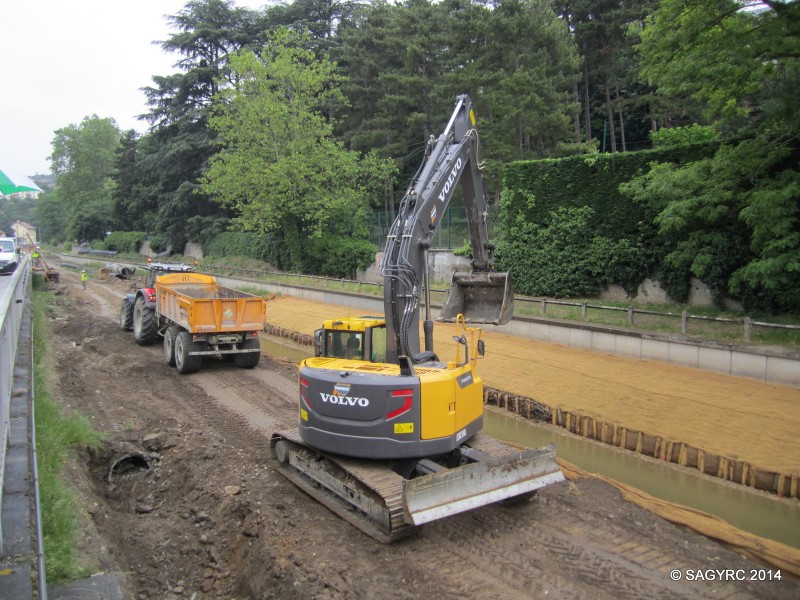

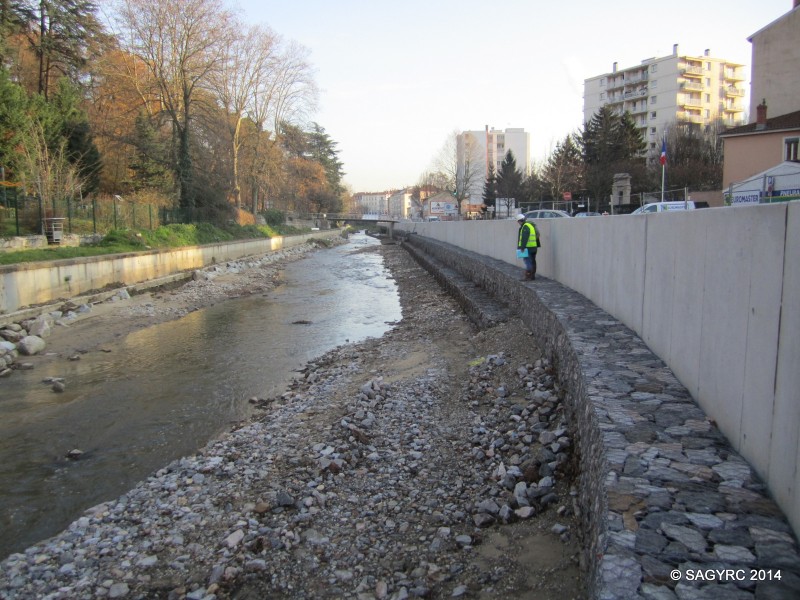

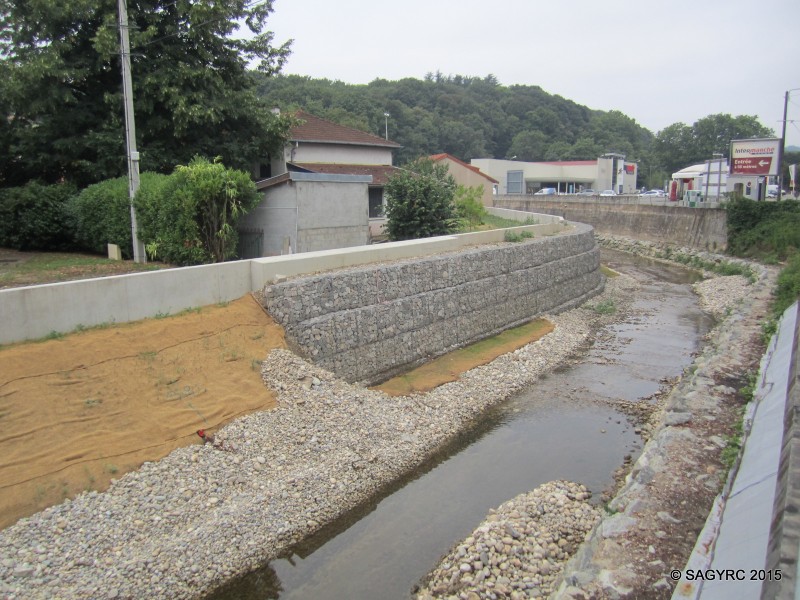

1er Trimestre 2014

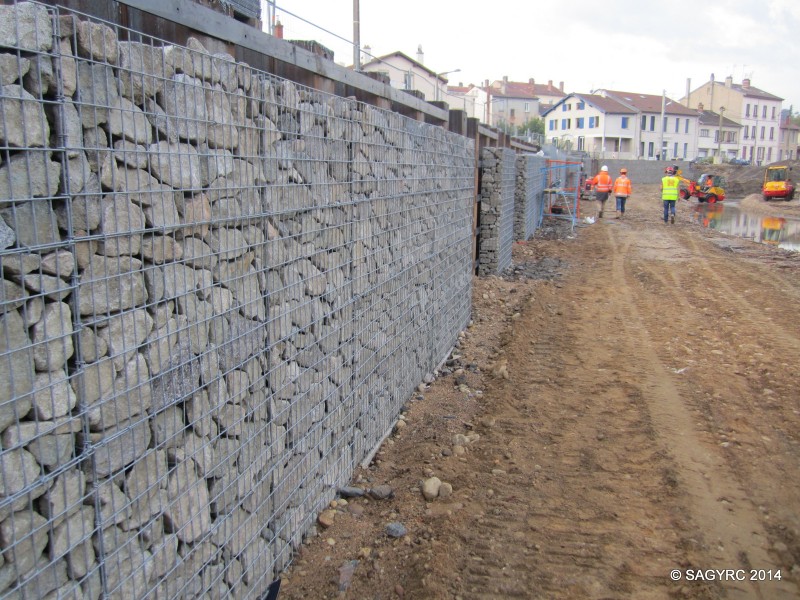

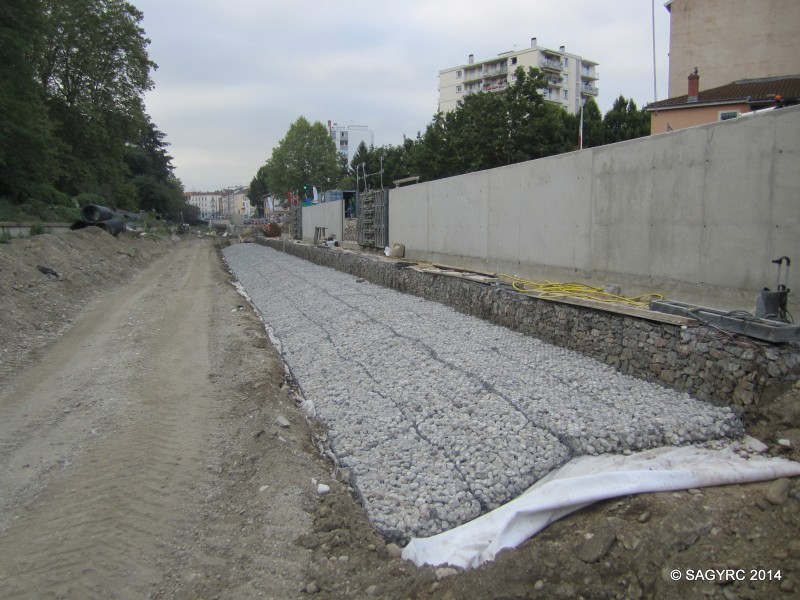

2e Trimestre 2014

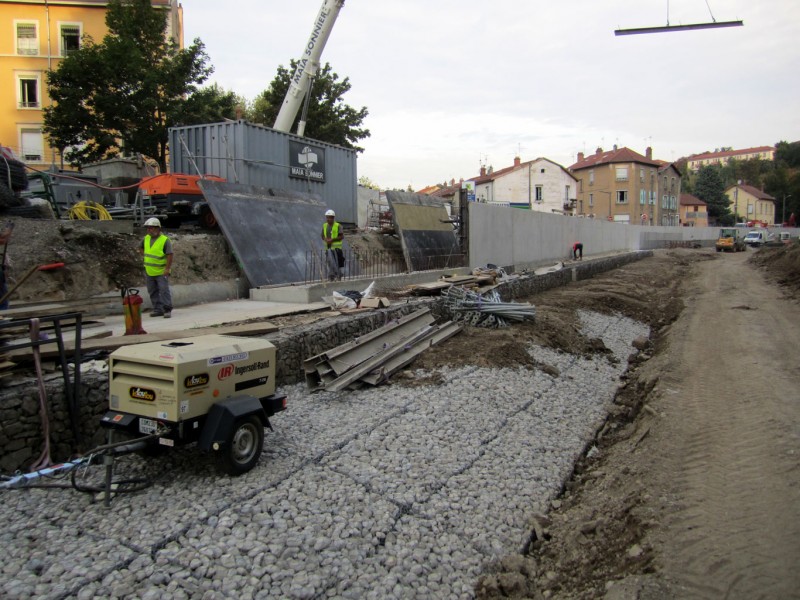

3e Trimestre 2014

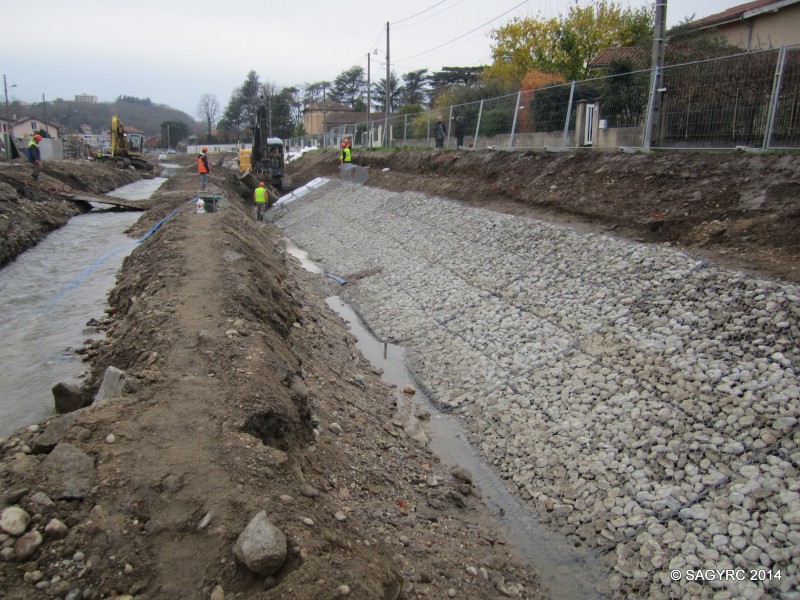

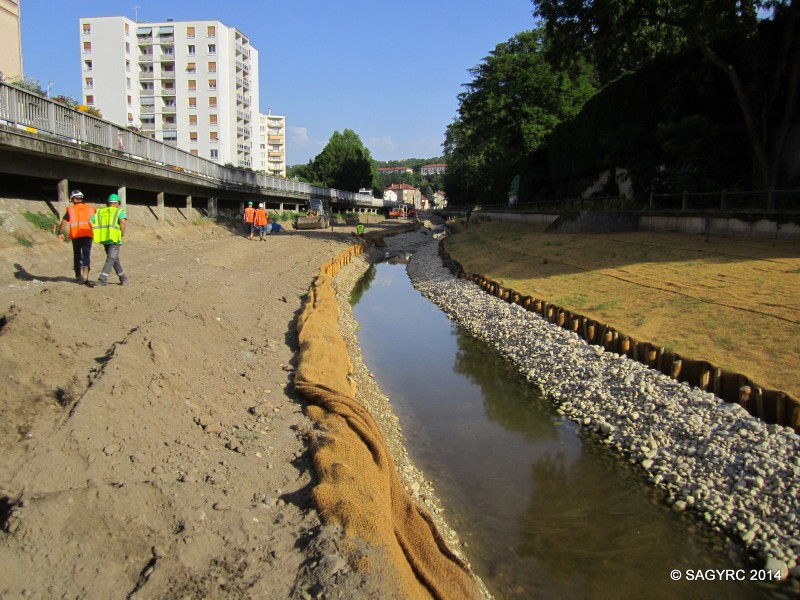

4e Trimestre 2014

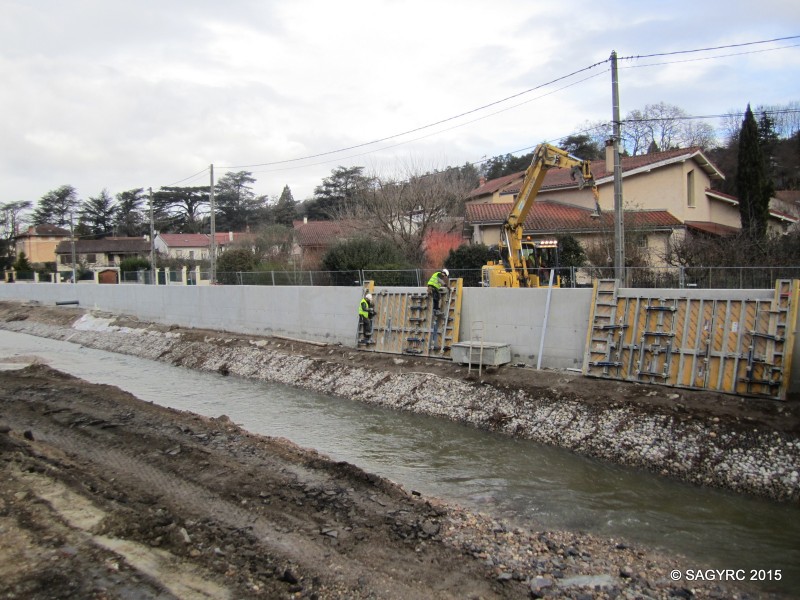

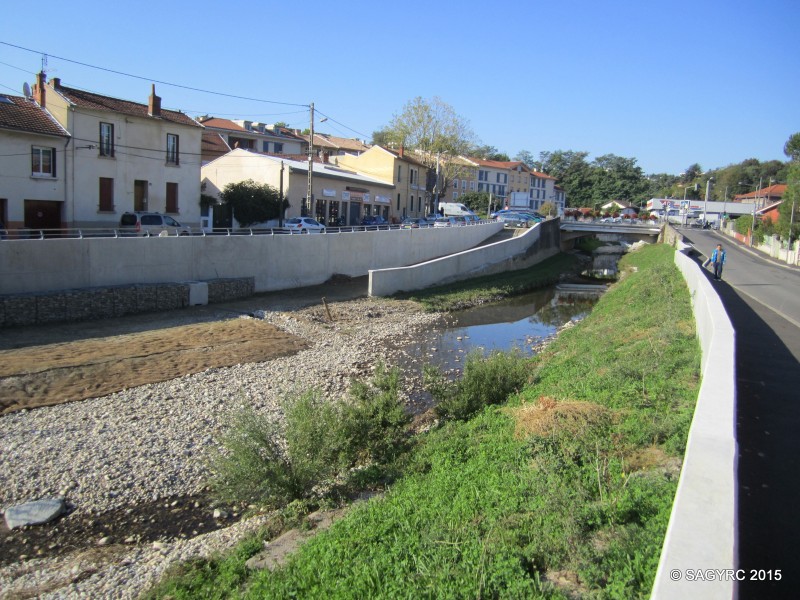

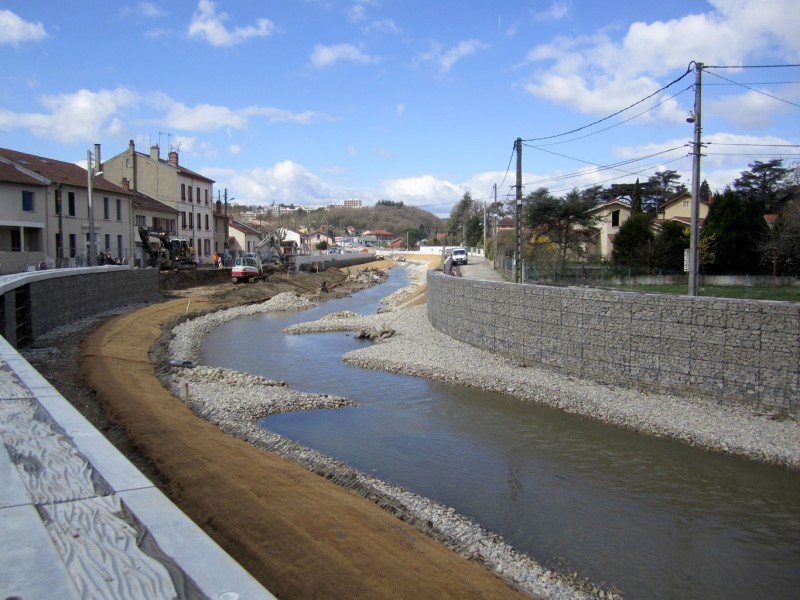

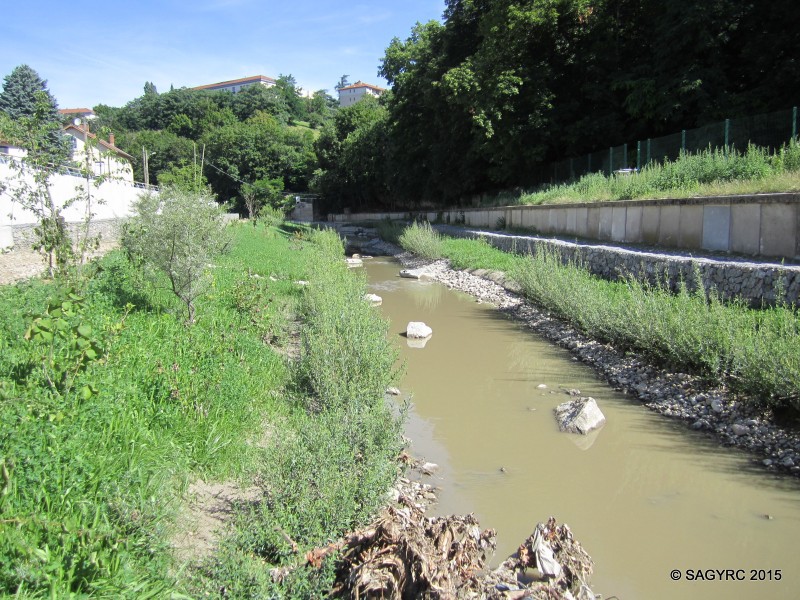

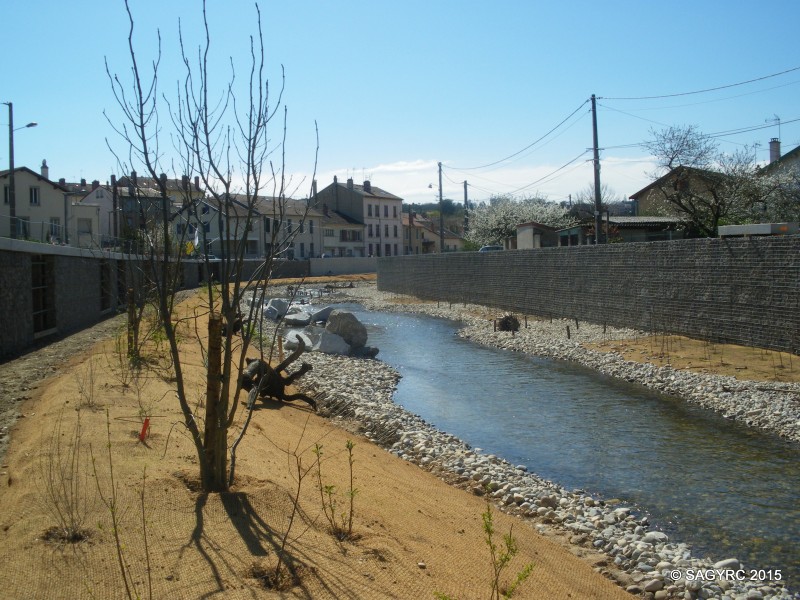

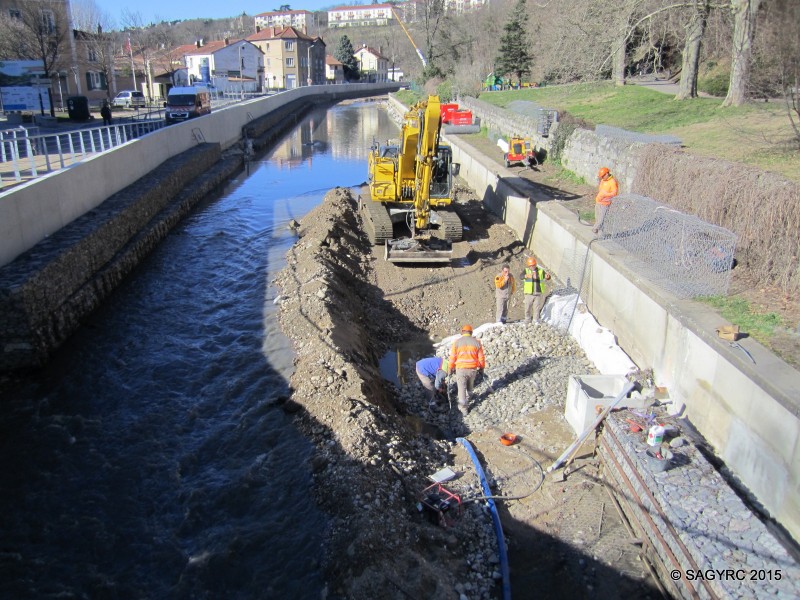

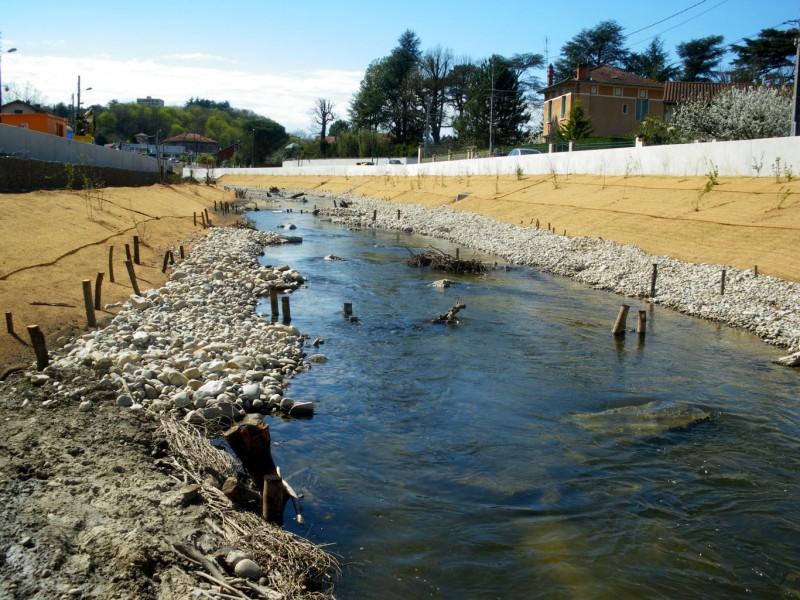

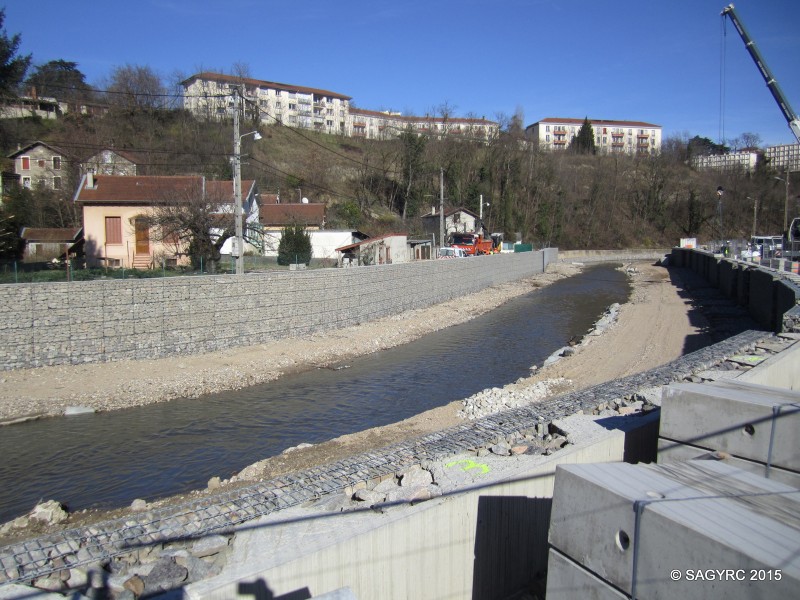

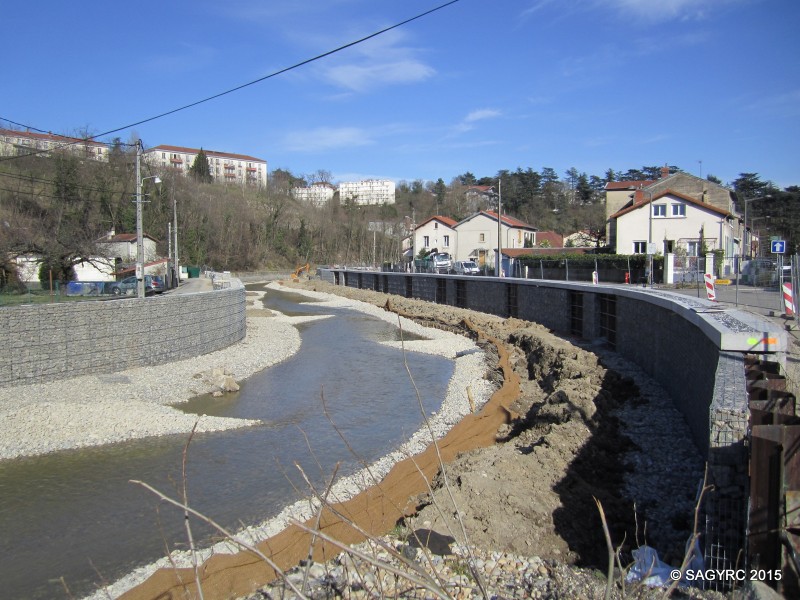

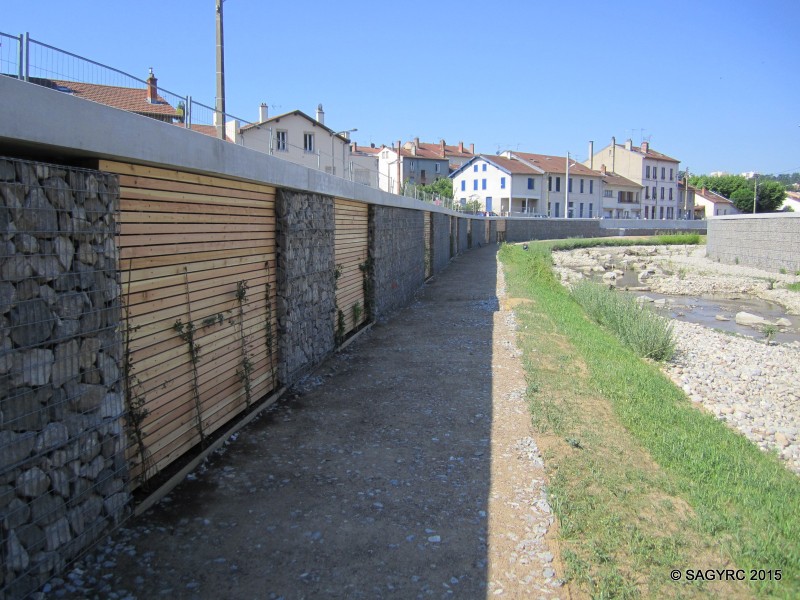

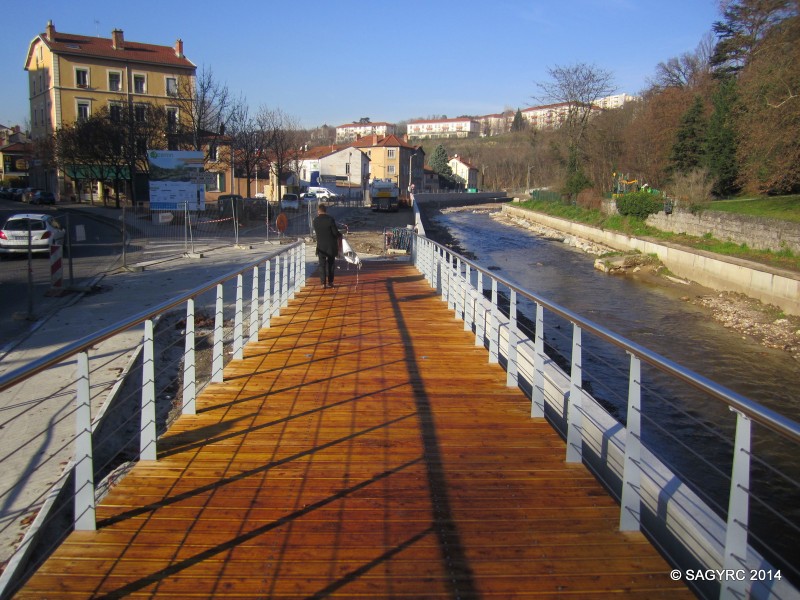

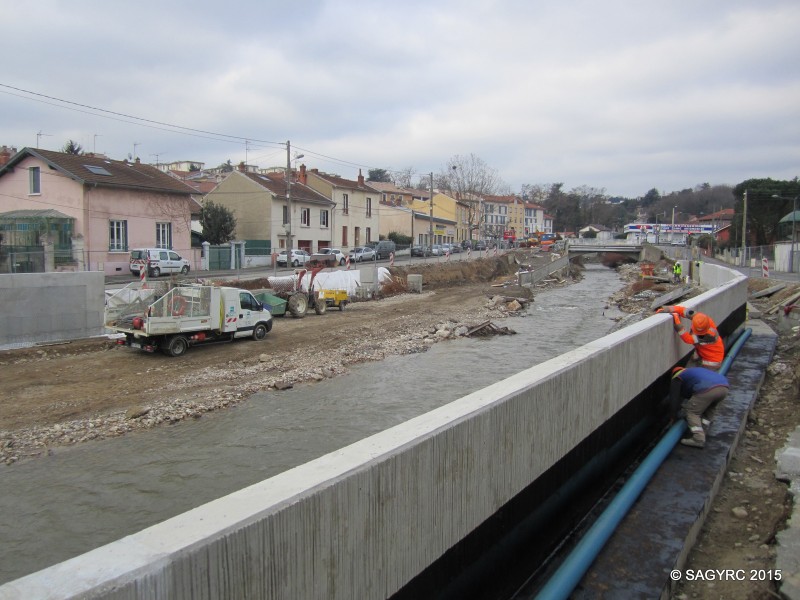

1er Trimestre 2015

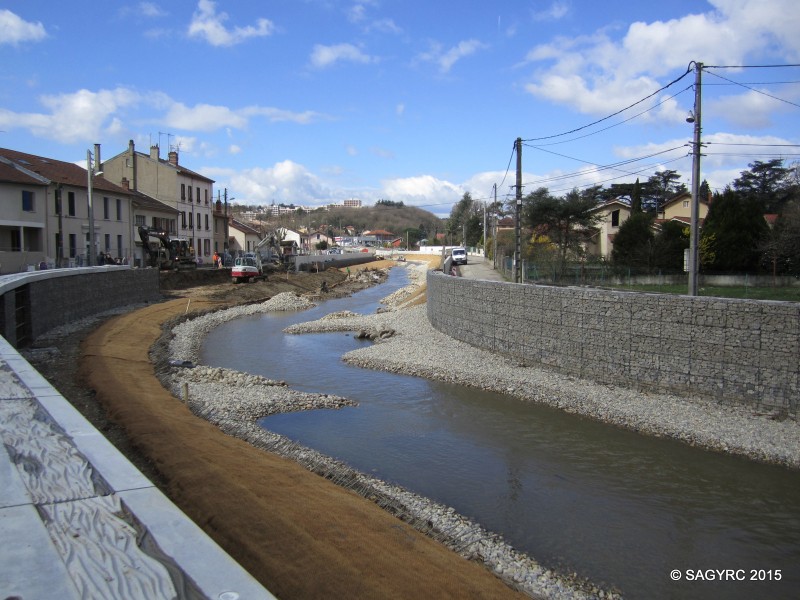

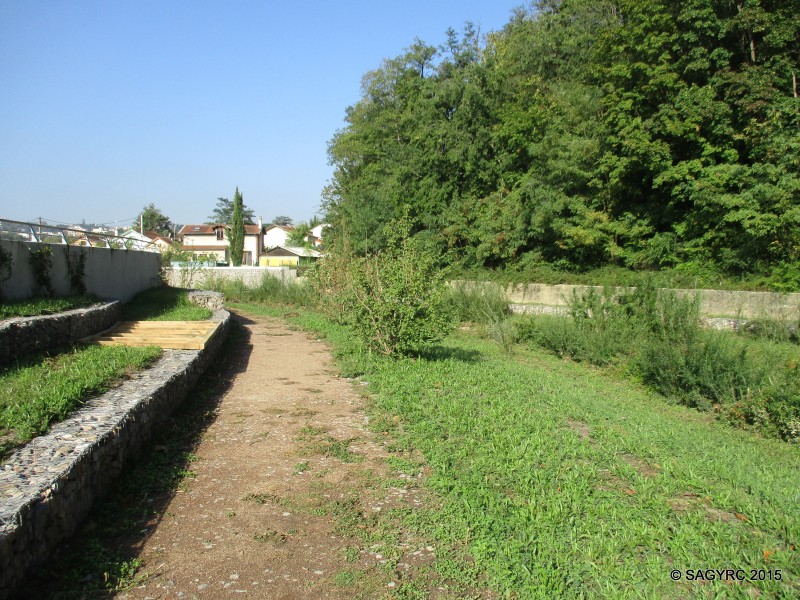

2e Trimestre 2015

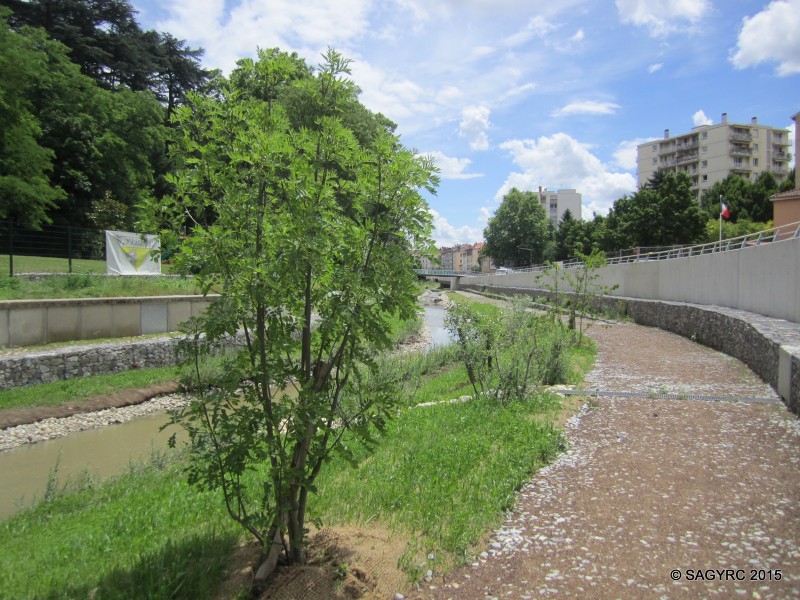

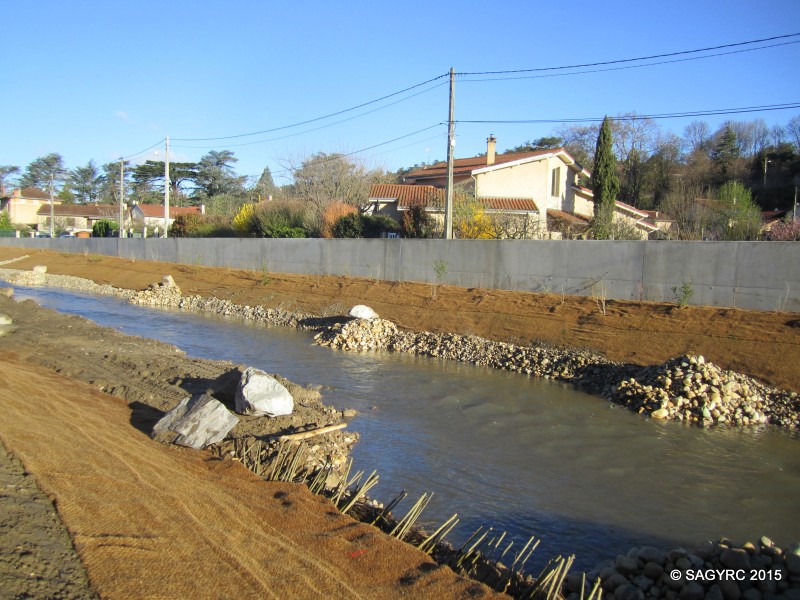

3e Trimestre 2015

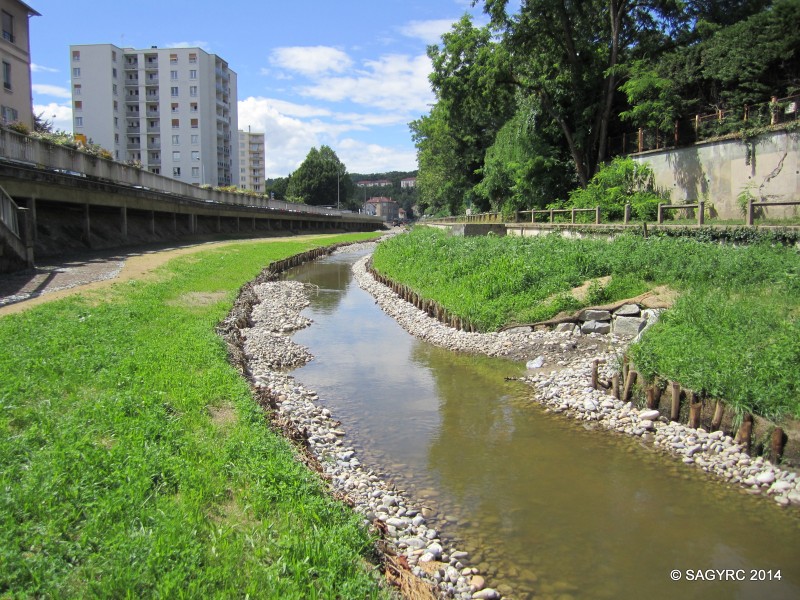

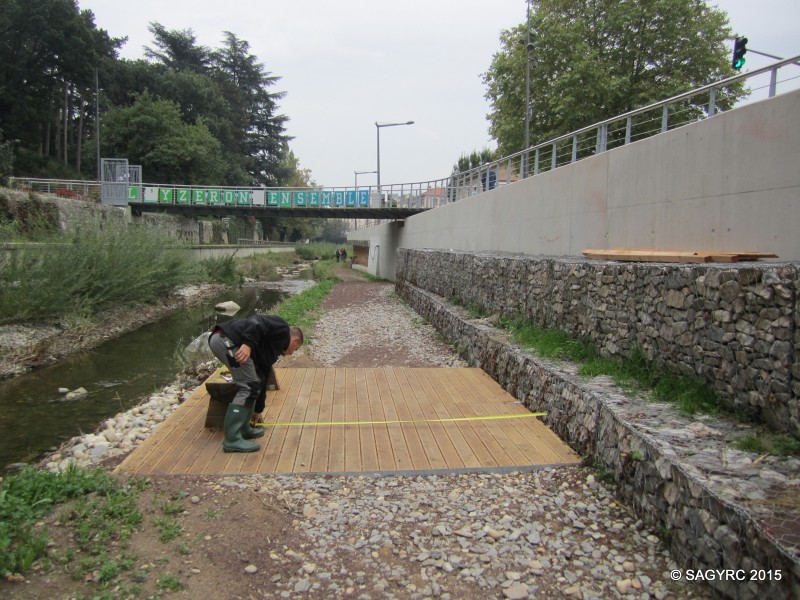

4e Trimestre 2015

Les travaux du quartier du Merlo à Sainte Foy-lès-Lyon et Oullins (de la passerelle du Stade au Pont rouge)

Le projet se poursuit depuis le troisième trimestre 2016 plus en amont sur l’Yzeron à Oullins, avec des aménagements sur le secteur du Merlo (une rive concerne également la commune de Sainte Foy-lès-Lyon).

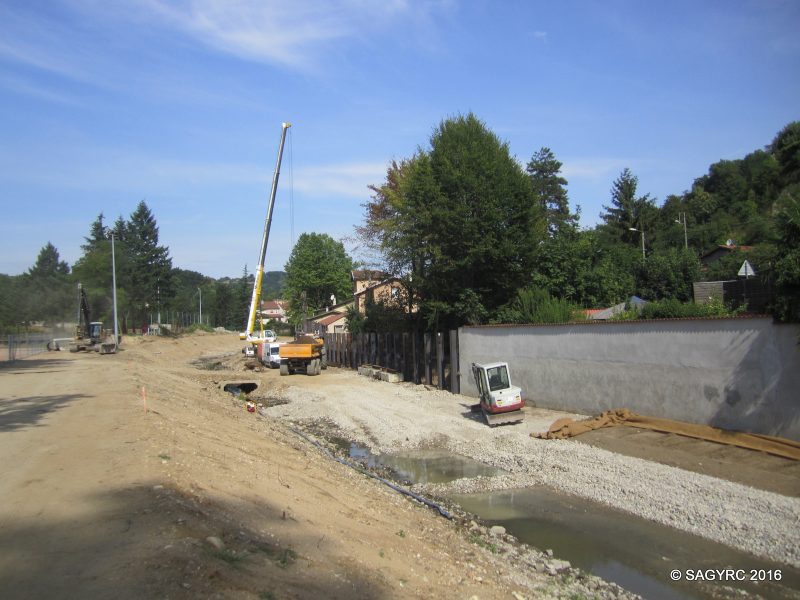

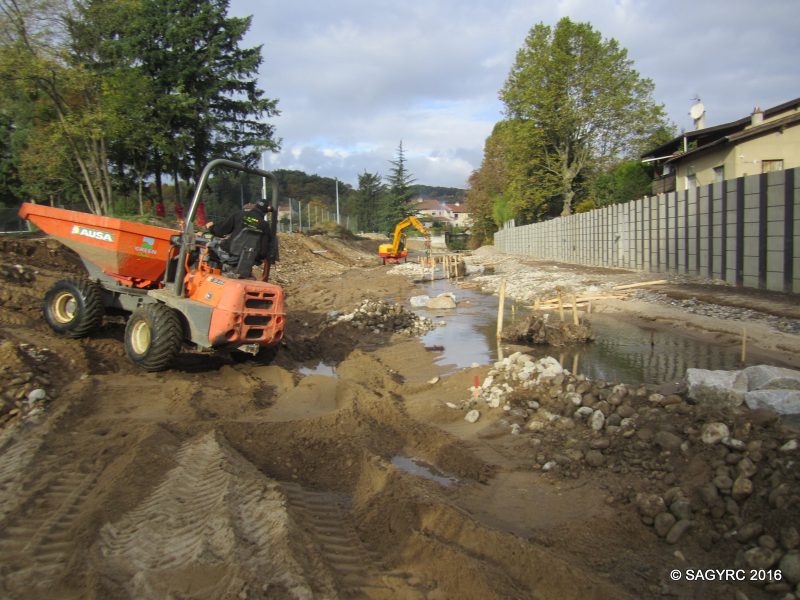

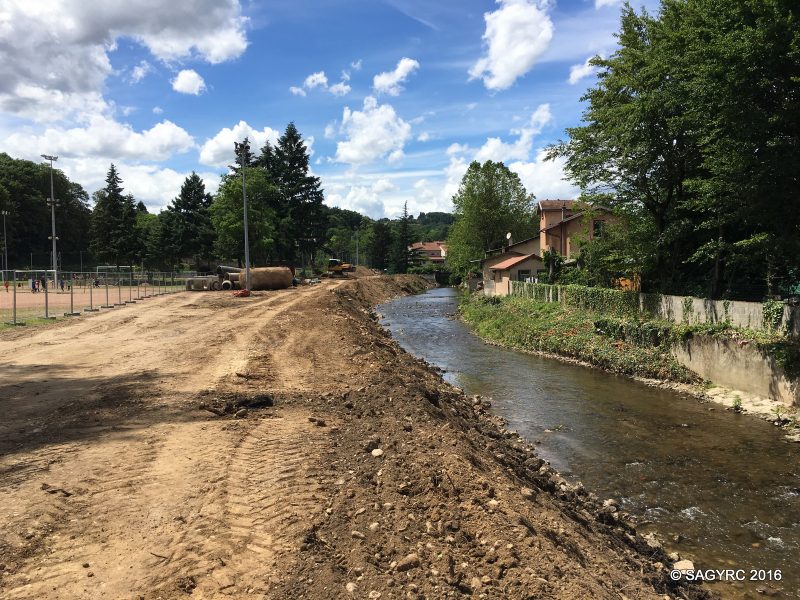

3e Trimestre 2016
  • Phase préparation : abattages des arbres dans l'emprise du chantier et création des pistes d'accès.

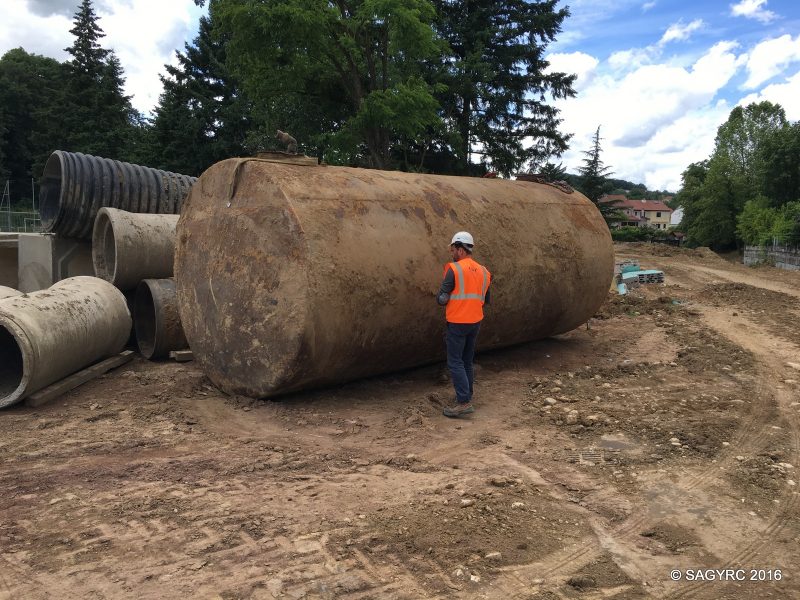

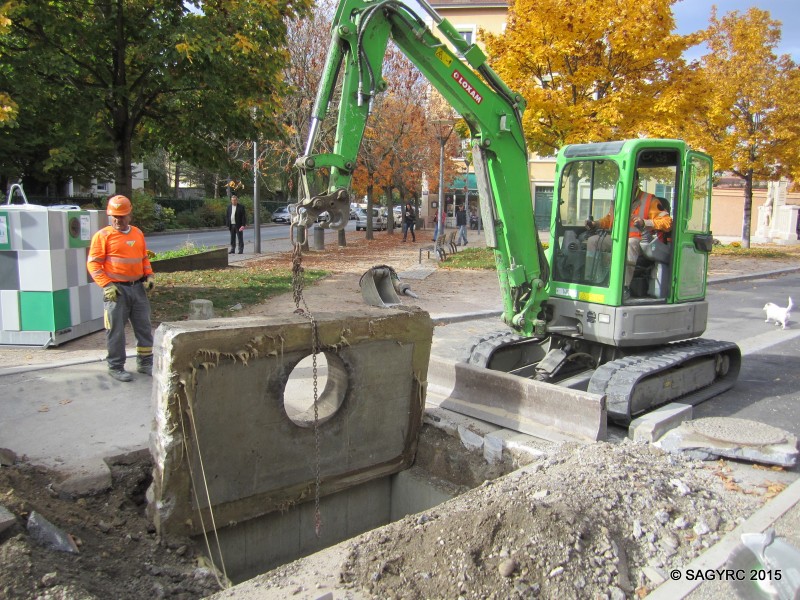

  • Tous les ouvrages (ici une cuve) contenus dans l'emprise des travaux d'élargissements du cours d'eau sont supprimés ou déplacés le cas échéant..

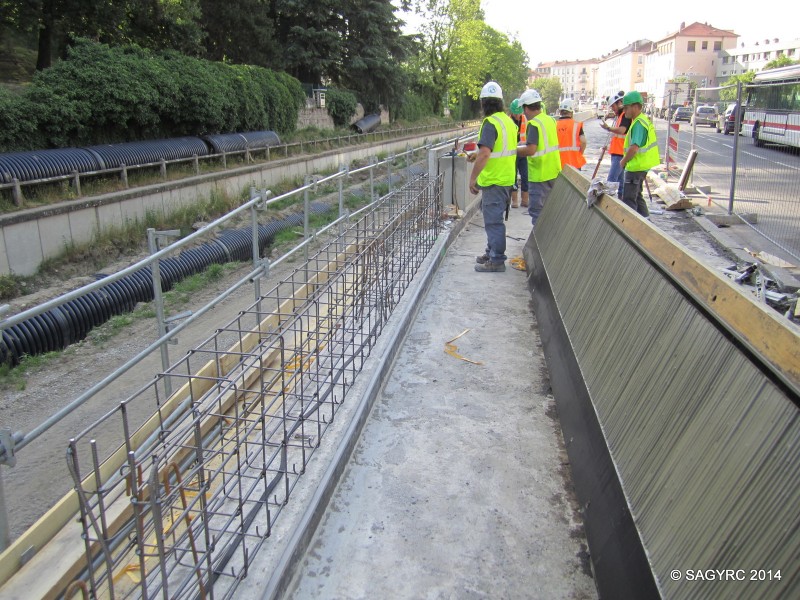

  • Les murs de protections des riverains, généralement vétustes et fragiles, sont démolis puis remplacés par des ouvrages permettant une protection contre des crues équivalentes à celle de 2003.
  • Élargissement et retalutage de la berge en rive doite.
  • Création d'une banquette végétalisée en rive gauche et élargissement du cours d'eau côté stade.

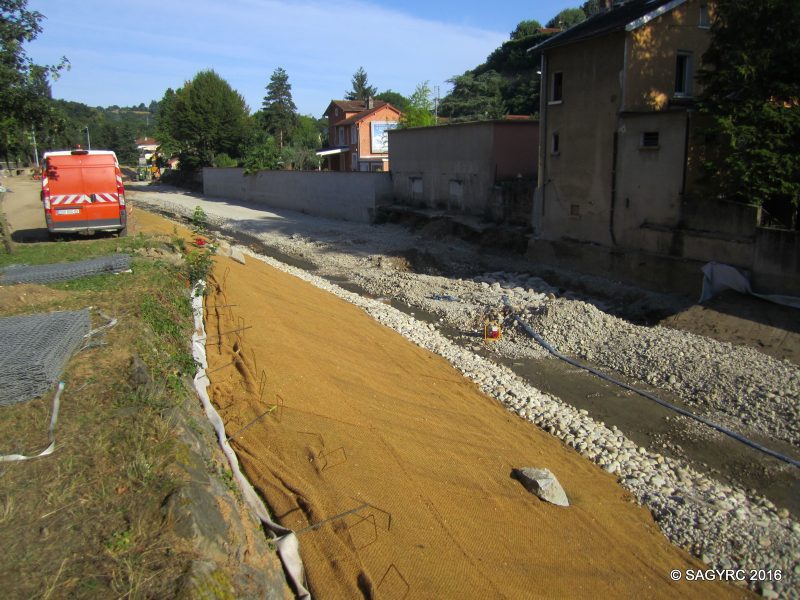

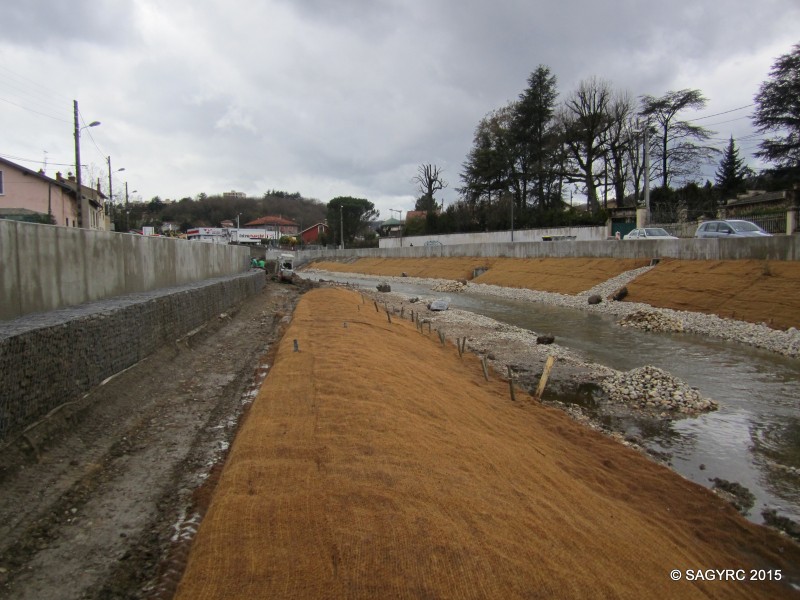

  • Mise en place de la toile coco (biodégradable) sur la berge rive droite afin de consolider la berge en attendant le développement de la végétation.

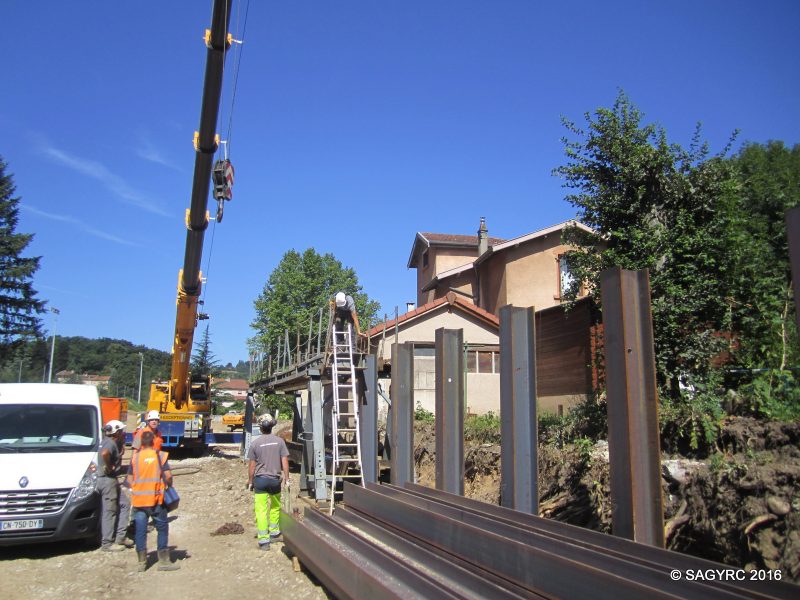

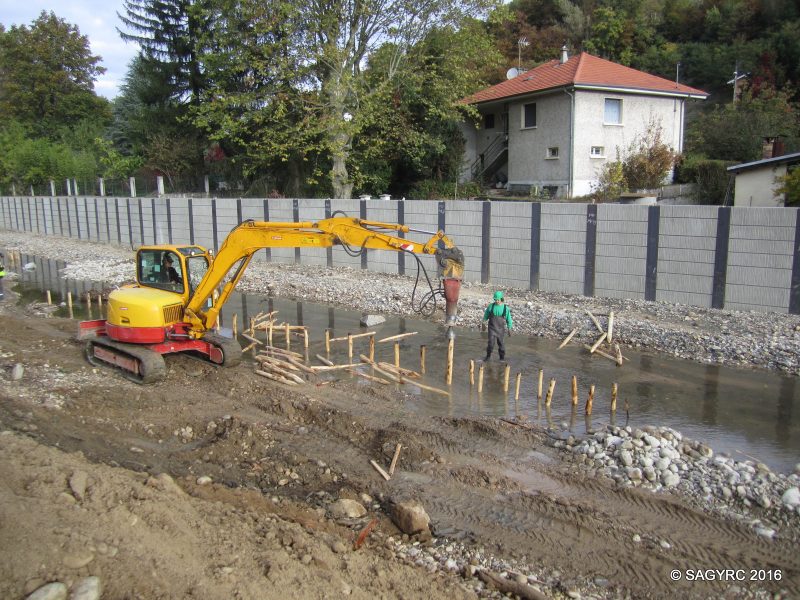

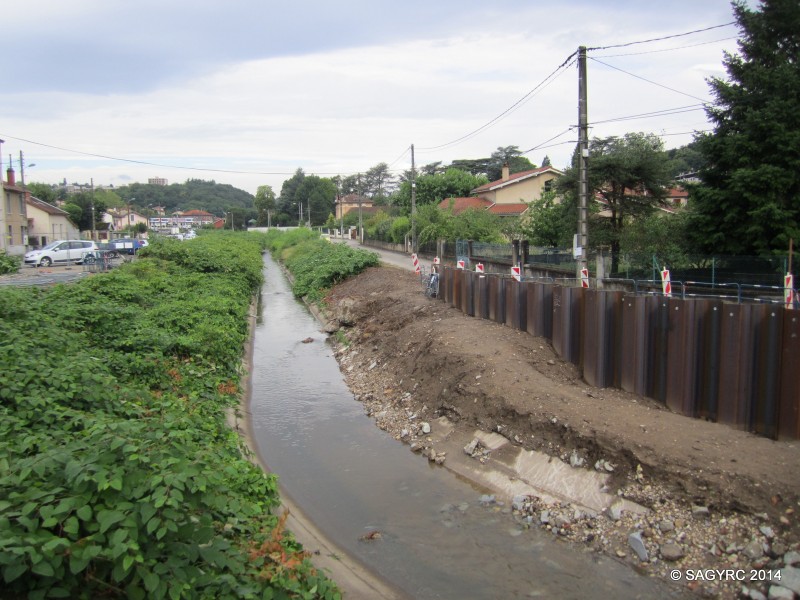

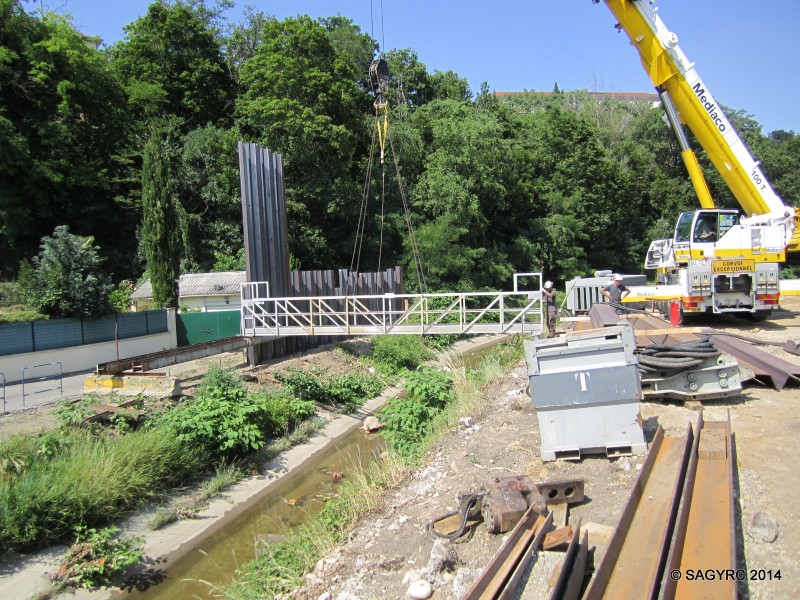

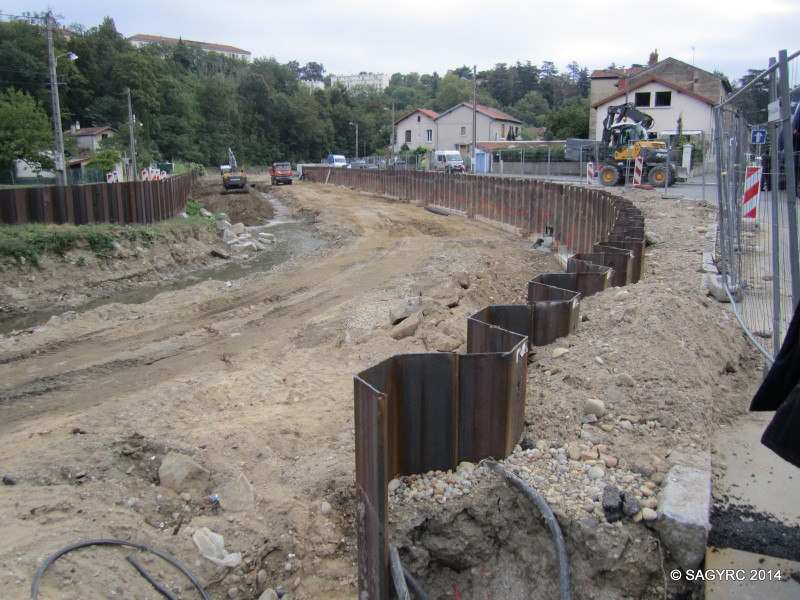

  • Démarrage de la berlinoise sur la rive gauche : digue de protection constituée de poteaux en acier et de voiles en béton préfabriqués.

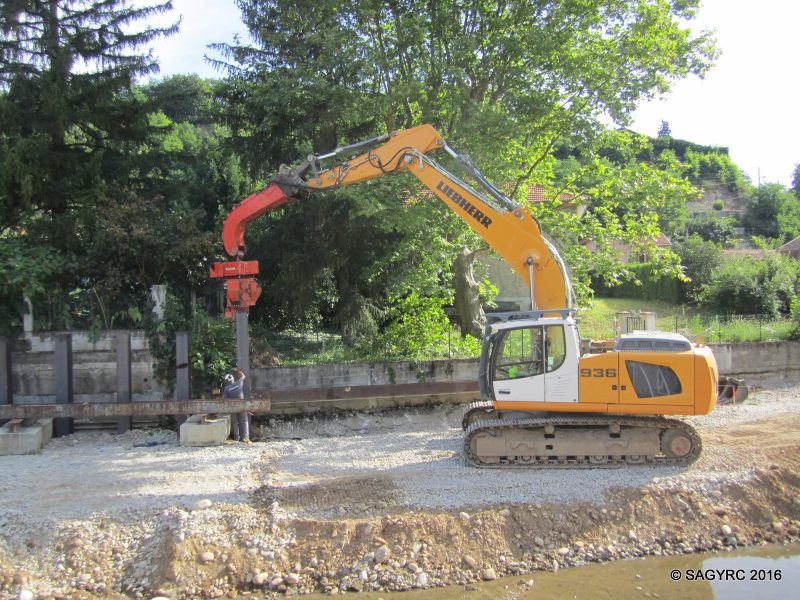

  • Les pieux métalliques peuvent également être battus à l'aide d'une grue et d'un marteau pneumatique.
  • Vue d'ensemble du chantier : création de la berlinoise en rive gauche et élargissement du cours d'eau sur la rive droite côté stade.
  • L'ensemble des pieux métalliques de la berlinoise ont été enfoncés au droit des parcelles riveraines. Au premier plan, vue du passage à gué provisoire permettant l'accès à la rive gauche.
  • Les panneaux en béton préfabriqués sont glissés entre deux poteaux acier à l'aide d'une grue.
  • A la fin du 3ième trimestre 2016, la végétation se développe rapidement malgré une météo plutôt défavorable. Des arrosages sont prévus le cas échéant, hors arrêté préfectoral "sécheresse".

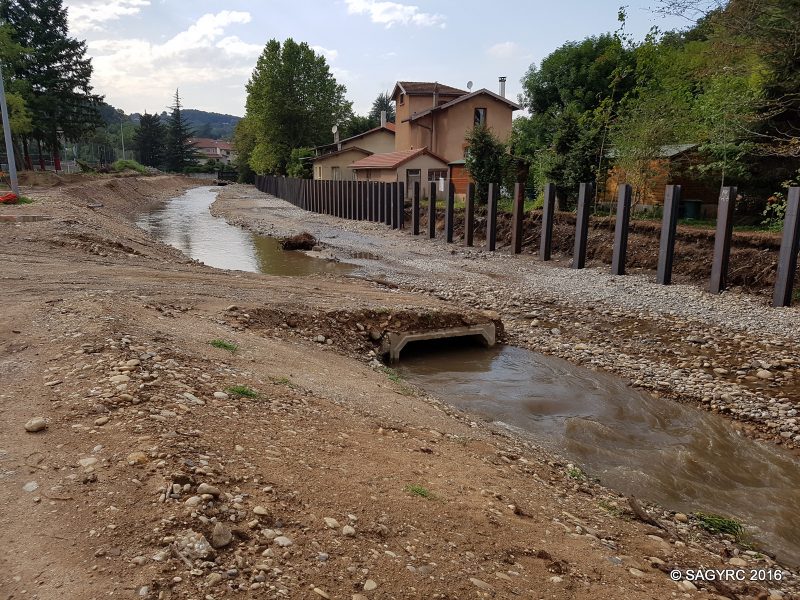

4e Trimestre 2016

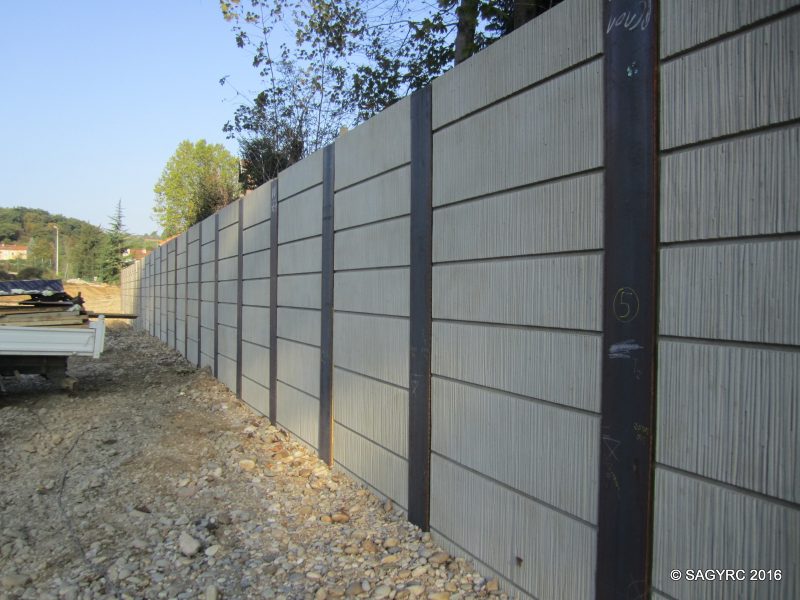

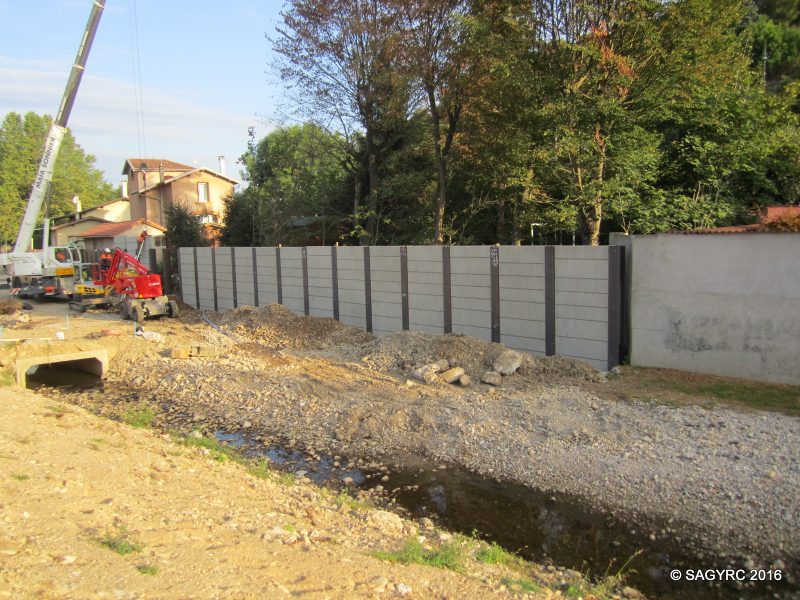

  • Vue en détail de la berlinoise. Des joints sont installés entre les poteaux et les plaques en béton afin d'assurer une parfaite étanchéité.
  • Vue d'ensemble du chantier. 150 m de berlinoise ont été réalisés en rive gauche.

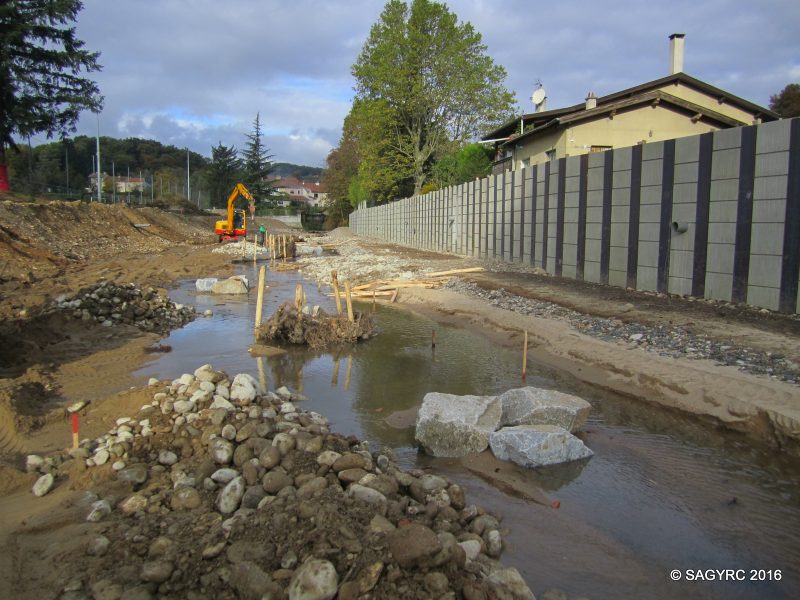

  • Démarrage des travaux hydro-écologiques avec la mise en place des souches et de des enrochements dans le lit.

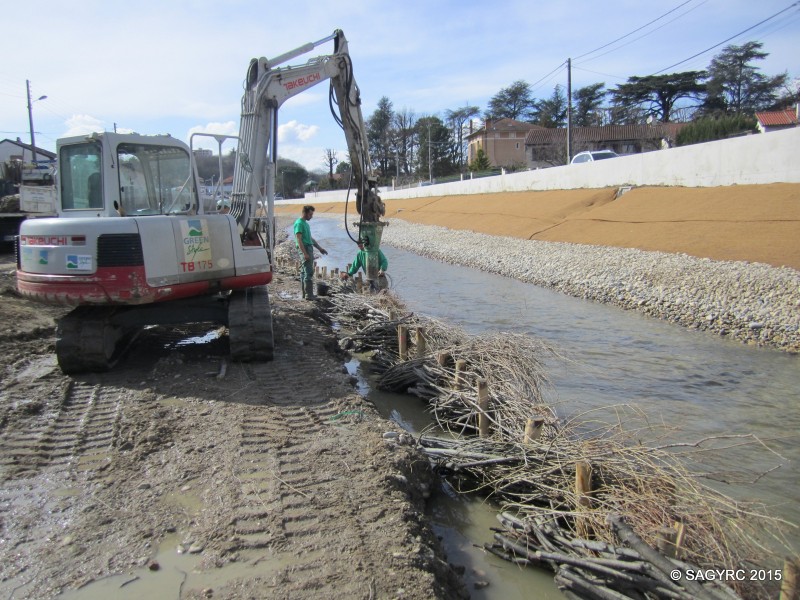

  • Les travaux de génie végétal doivent être réalisés lorsque les débits du cours d'eau sont faibles (étiage).
  • Mise en place des souches et de des enrochements dans le lit. Ces mesures sont destinées à créer de l'habitat et des zones de refuge pour les poissons.

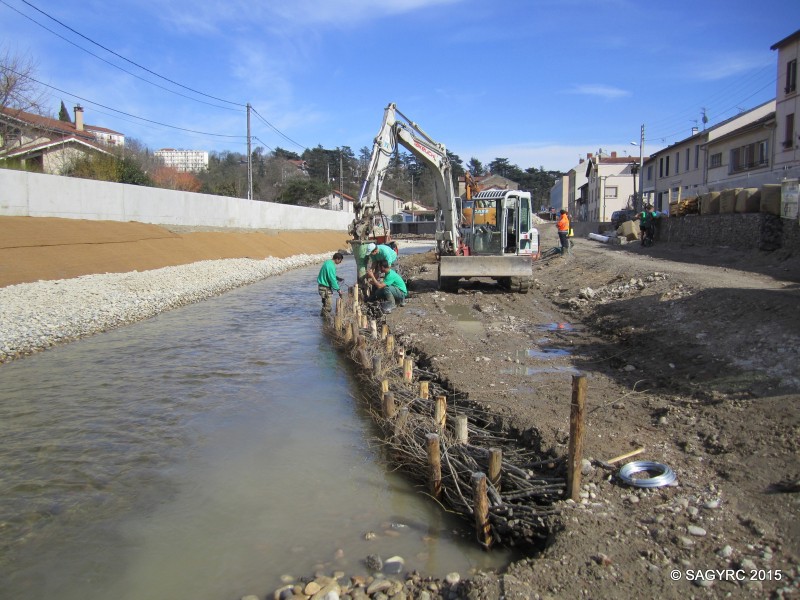

  • Les pieux des fascines de saules sont battus à l'aide d'une mini pelle et d'une cloche de battage.

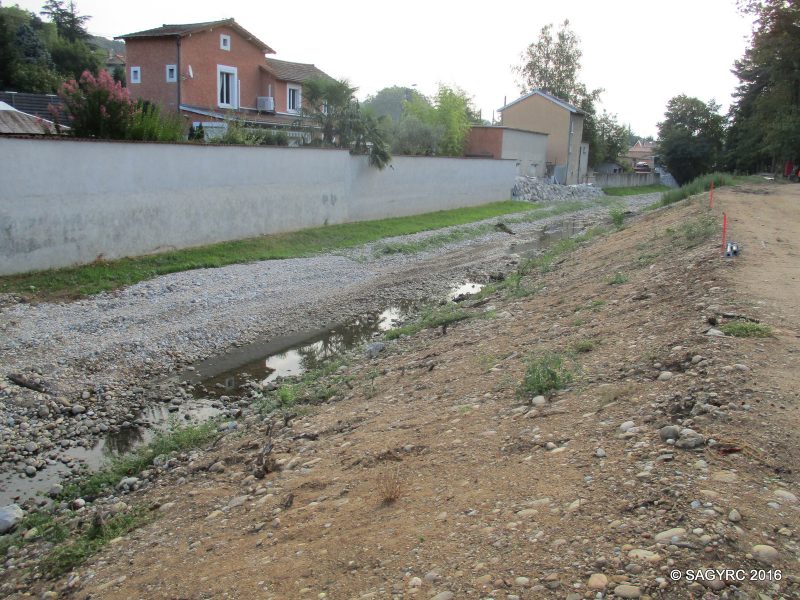

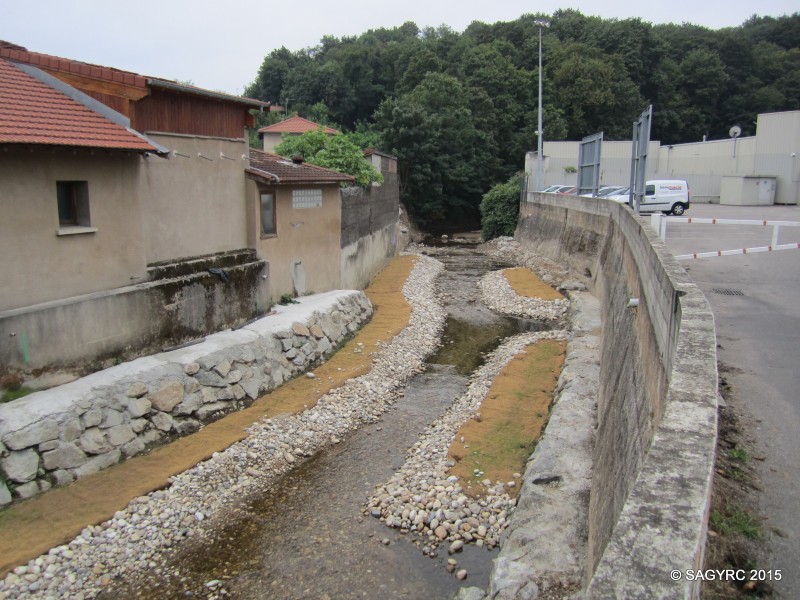

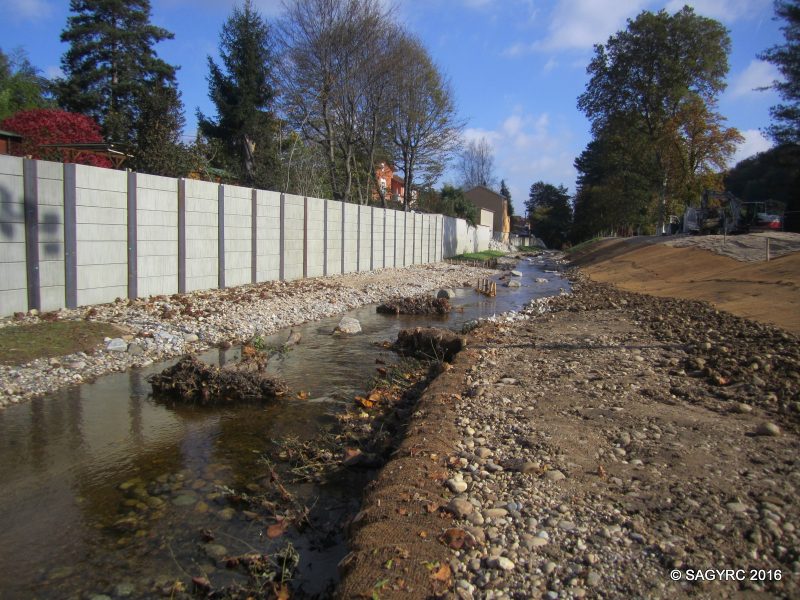

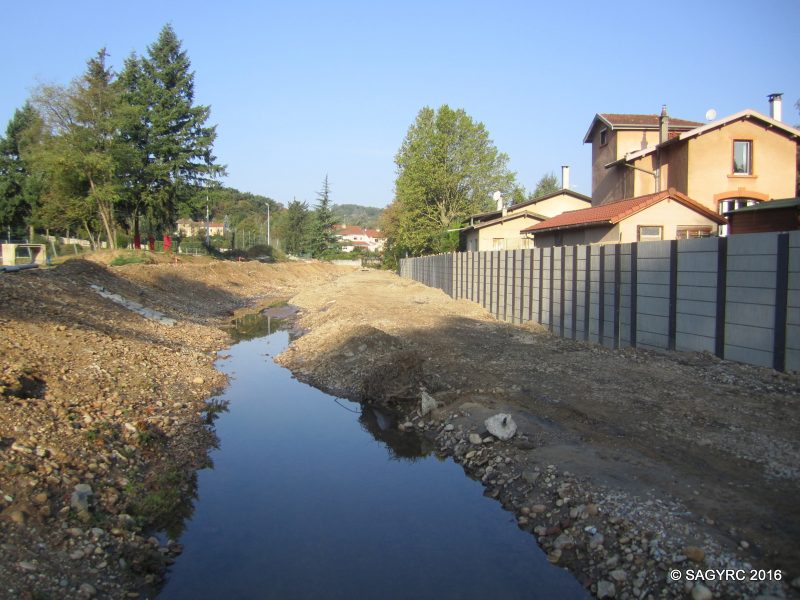

  • A la fin de l'année 2016, les travaux de protection et de restauration sont achevés sur environ 250 m.

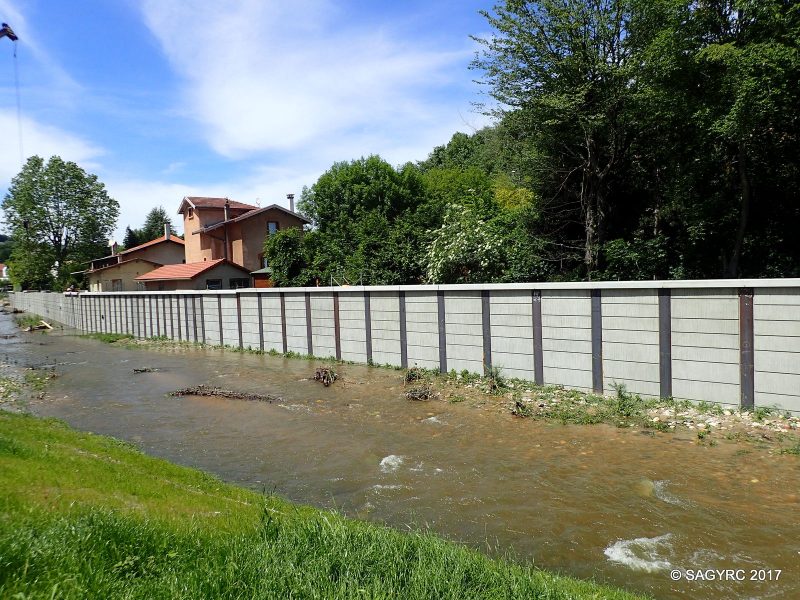

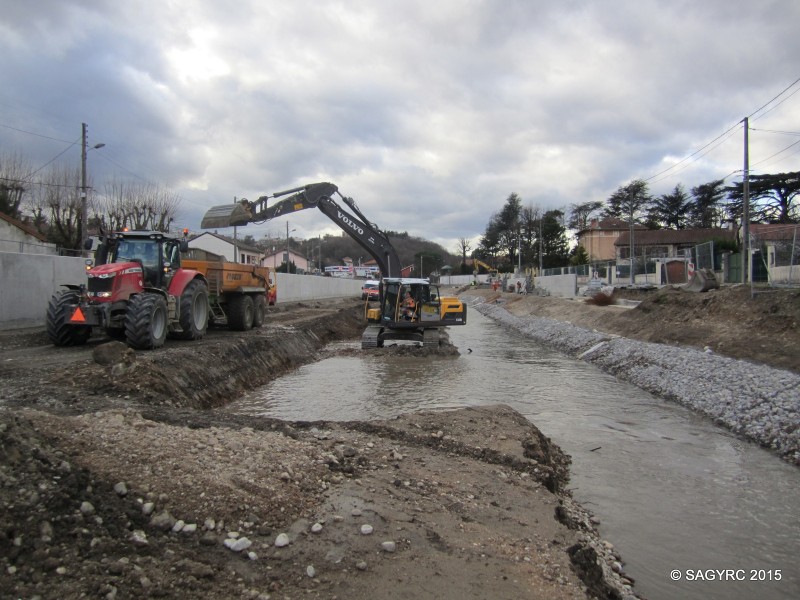

1er Trimestre 2017

  • Démarrage des travaux hydro-écologiques. Ici, implantation d'un épi en "V" pour créer et des caches et diversifier les écoulements.

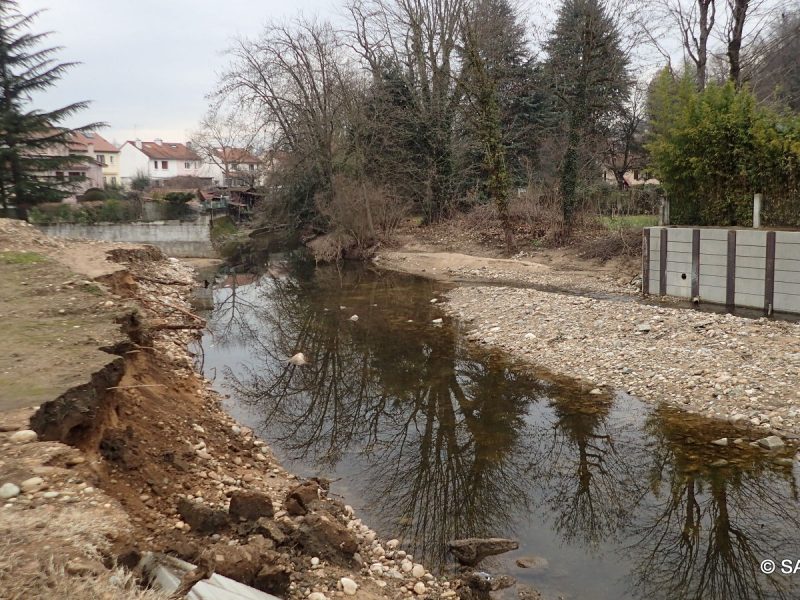

  • La crue de novembre 2016 d'env. 70 m3/s a dégradé un grande partie du génie végétal et a fortement érodée la berge côté stade.

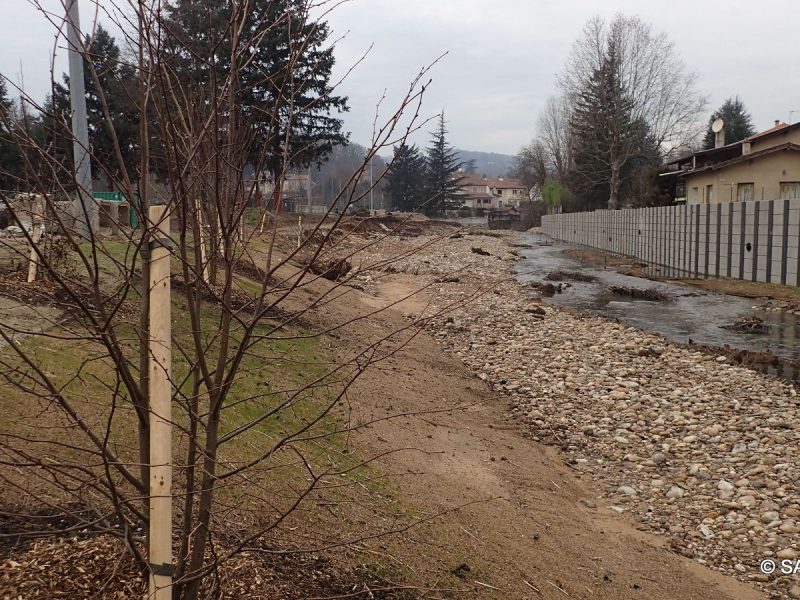

  • Plantations des arbres et arbustes en automne/hiver.

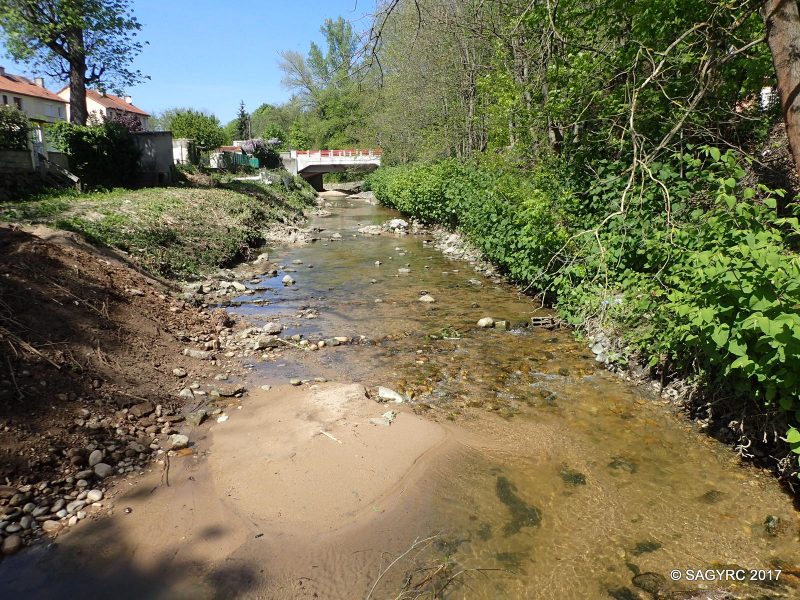

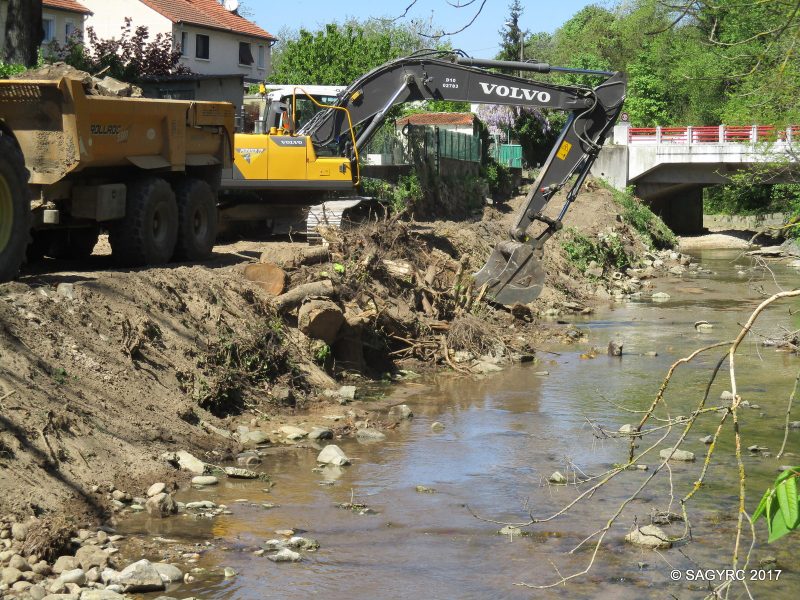

  • Après la crue, des travaux de reprise du lit et des berges seront à prévoir courant 2017 lorsque l'hydrologie sera plus favorable.

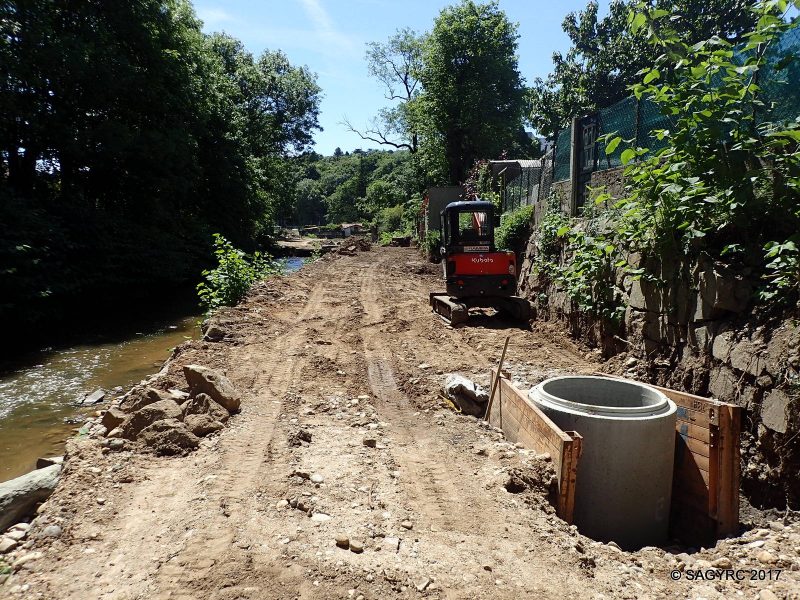

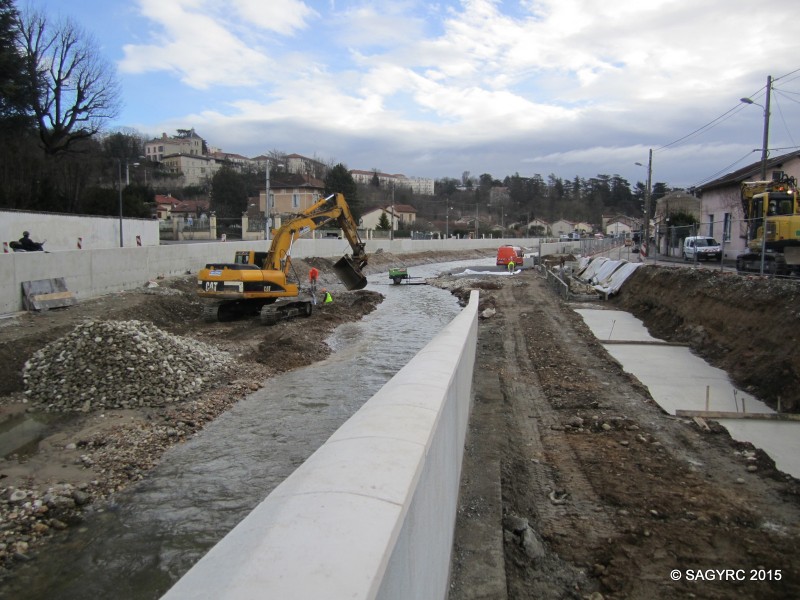

2e Trimestre 2017

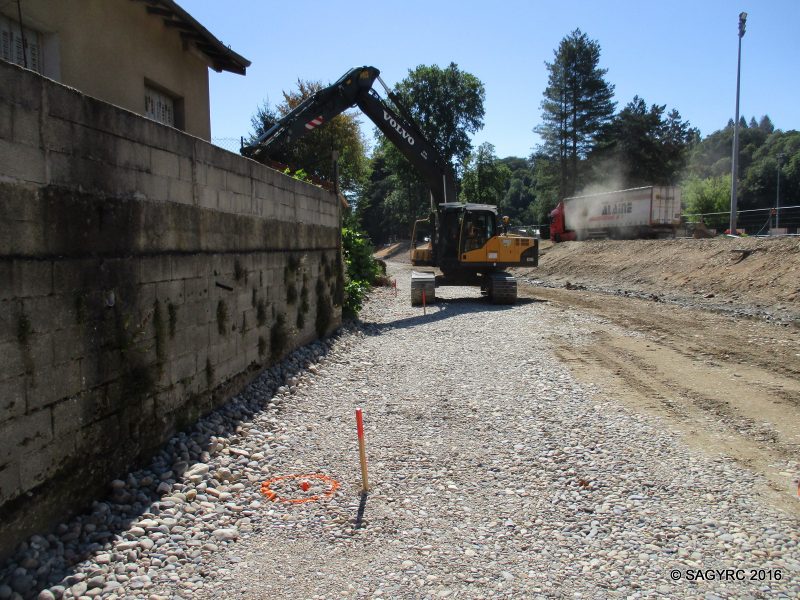

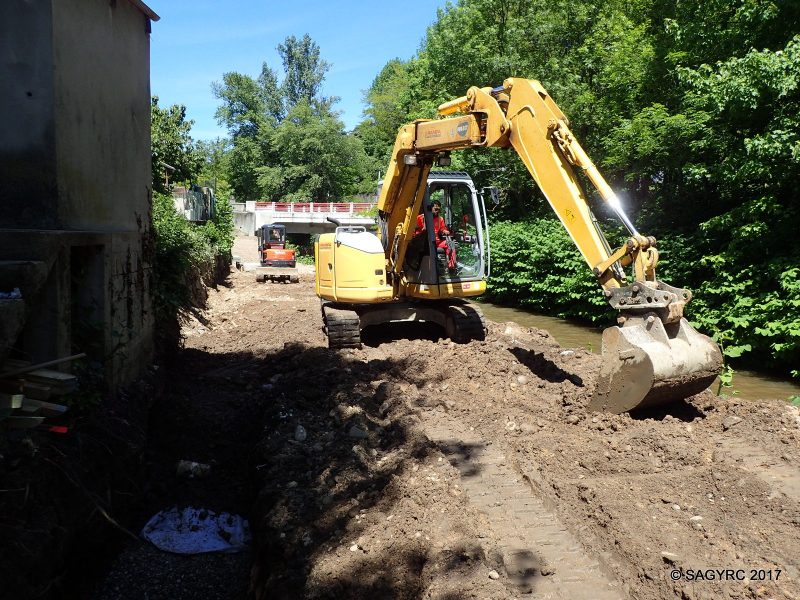

  • Travaux préparatoires en aval du pont rouge notamment la création des pistes d'accès.
  • En aval du pont, des élargissements auront lieu en rive droite et une digue en cages gabions sera créée en rive gauche.

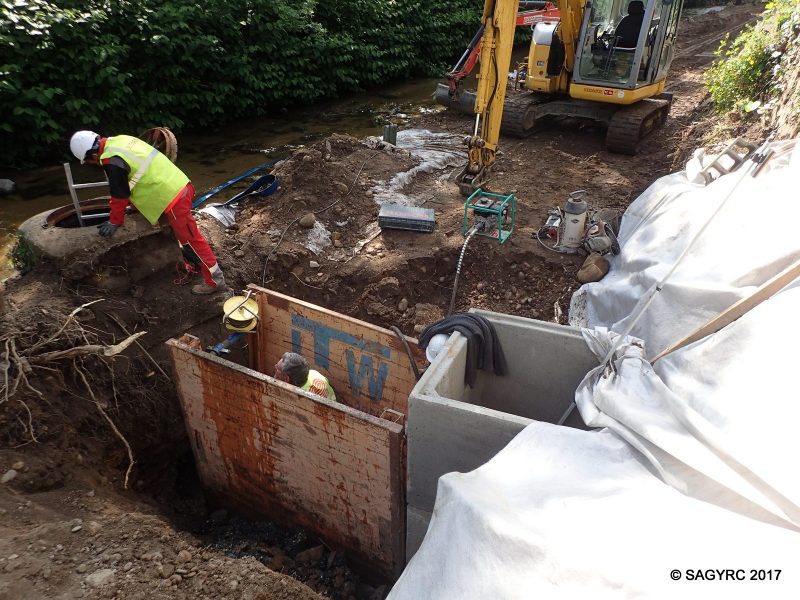

  • Prolongement d'une canalisation qui passe sous l'Yzeron en aval du pont.
  • Dévoiement d'un réseau sur 150 ml pour libérer les emprises de terrassements.

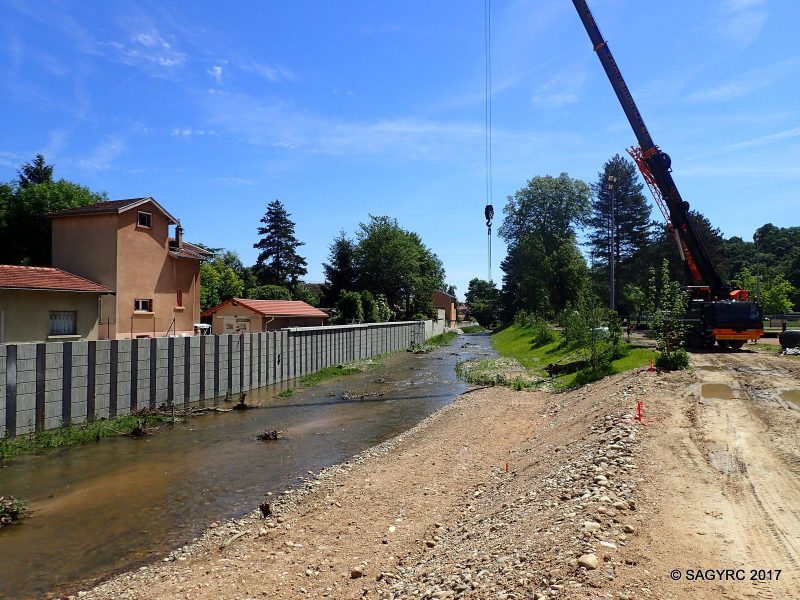

  • Mise en place de la couvertine sur la berlinoise à l'aide d'une grue.
  • Poursuite du dévoiement de réseau sur la rive droite en aval du pont rouge.
  • Vue d'ensemble de la berlinoise et sa couvertine en face du stade.
